 九华学府7#楼工期安排表

九华学府7#楼工期安排表

文件编号 11683 工期 171天 开始时间 2015-03-05 结束时间 2015-08-22
任务数 33K 整理日期 2019/5/17 下载次数 3891
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

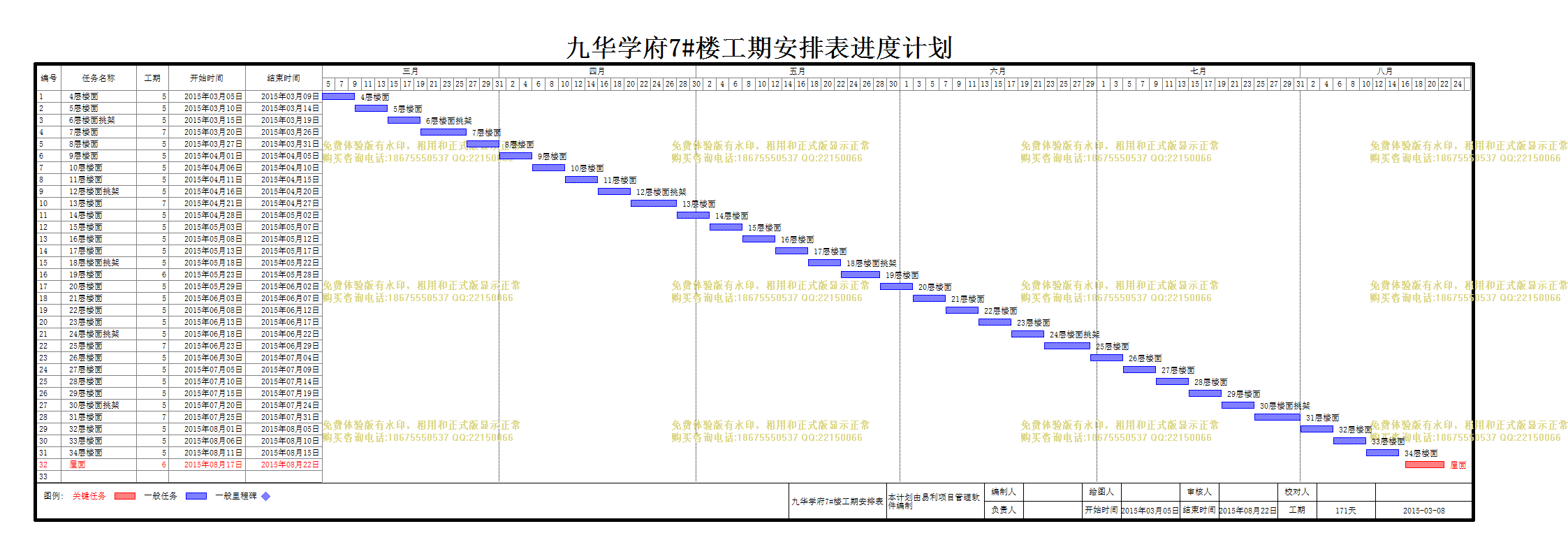

九华学府7#楼工期安排表

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
4层楼面
5天 2015年03月05日 2015年03月09日
2
5层楼面
5天 2015年03月10日 2015年03月14日
3
6层楼面挑架
5天 2015年03月15日 2015年03月19日
4
7层楼面
7天 2015年03月20日 2015年03月26日
5
8层楼面
5天 2015年03月27日 2015年03月31日
6
9层楼面
5天 2015年04月01日 2015年04月05日
7
10层楼面
5天 2015年04月06日 2015年04月10日
8
11层楼面
5天 2015年04月11日 2015年04月15日
9
12层楼面挑架
5天 2015年04月16日 2015年04月20日
10
13层楼面
7天 2015年04月21日 2015年04月27日
11
14层楼面
5天 2015年04月28日 2015年05月02日
12
15层楼面
5天 2015年05月03日 2015年05月07日
13
16层楼面
5天 2015年05月08日 2015年05月12日
14
17层楼面
5天 2015年05月13日 2015年05月17日
15
18层楼面挑架
5天 2015年05月18日 2015年05月22日
16
19层楼面
6天 2015年05月23日 2015年05月28日
17
20层楼面
5天 2015年05月29日 2015年06月02日
18
21层楼面
5天 2015年06月03日 2015年06月07日
19
22层楼面
5天 2015年06月08日 2015年06月12日
20
23层楼面
5天 2015年06月13日 2015年06月17日
21
24层楼面挑架
5天 2015年06月18日 2015年06月22日
22
25层楼面
7天 2015年06月23日 2015年06月29日
23
26层楼面
5天 2015年06月30日 2015年07月04日
24
27层楼面
5天 2015年07月05日 2015年07月09日
25
28层楼面
5天 2015年07月10日 2015年07月14日
26
29层楼面
5天 2015年07月15日 2015年07月19日
27
30层楼面挑架
5天 2015年07月20日 2015年07月24日
28
31层楼面
7天 2015年07月25日 2015年07月31日
29
32层楼面
5天 2015年08月01日 2015年08月05日
30
33层楼面
5天 2015年08月06日 2015年08月10日
31
34层楼面
5天 2015年08月11日 2015年08月15日
32
屋面
6天 2015年08月17日 2015年08月22日
33

0天 2015年03月08日 2015年03月08日

局部效果预览,详细内容请下载附件查看
