 晋中两渡220kV变电站建筑工程

晋中两渡220kV变电站建筑工程

文件编号 11627 工期 336天 开始时间 2013-05-30 结束时间 2014-04-30
任务数 34K 整理日期 2019/5/17 下载次数 3910
下载地址 计划文件点击下载(登录后才可以下载)

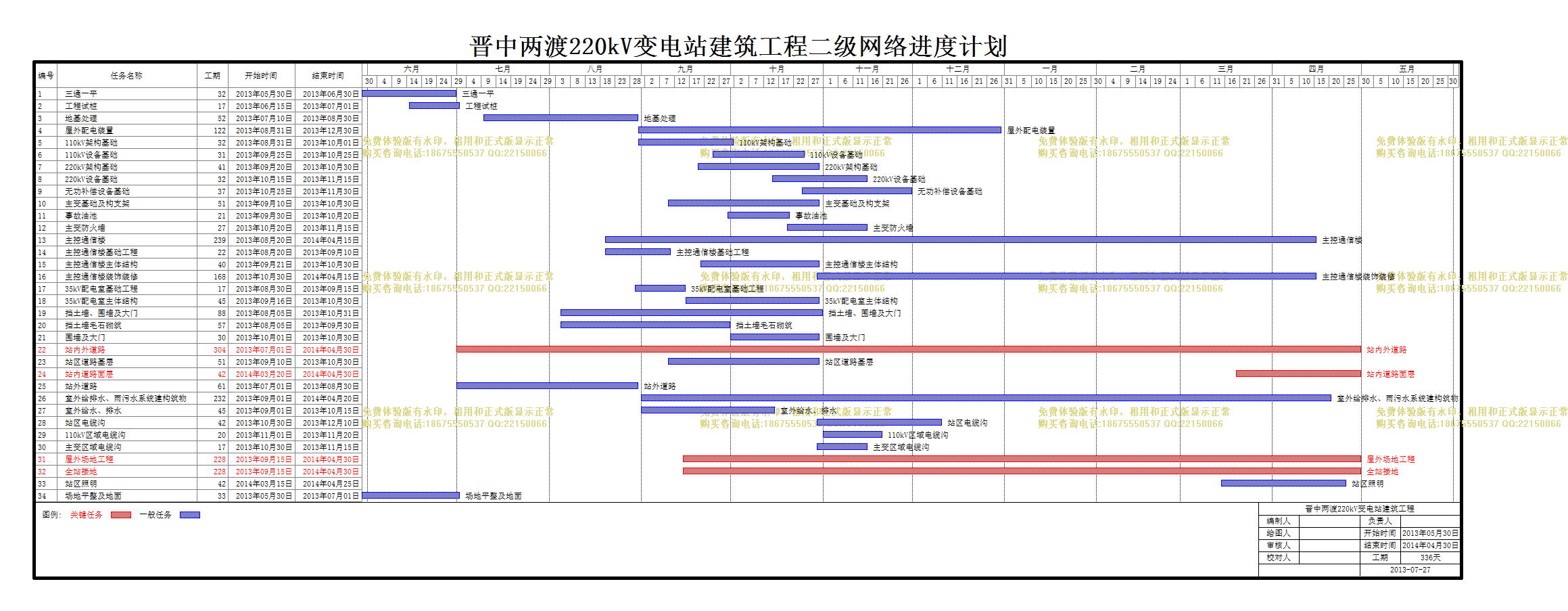

计划内容
晋中两渡220kV变电站建筑工程

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
三通一平
32天 2013年05月30日 2013年06月30日
2
工程试桩
17天 2013年06月15日 2013年07月01日
3
地基处理
52天 2013年07月10日 2013年08月30日
4
屋外配电装置
122天 2013年08月31日 2013年12月30日
5
110kV架构基础
32天 2013年08月31日 2013年10月01日
6
110kV设备基础
31天 2013年09月25日 2013年10月25日
7
220kV架构基础
41天 2013年09月20日 2013年10月30日
8
220kV设备基础
32天 2013年10月15日 2013年11月15日
9
无功补偿设备基础
37天 2013年10月25日 2013年11月30日
10
主变基础及构支架
51天 2013年09月10日 2013年10月30日
11
事故油池
21天 2013年09月30日 2013年10月20日
12
主变防火墙
27天 2013年10月20日 2013年11月15日
13
主控通信楼
239天 2013年08月20日 2014年04月15日
14
主控通信楼基础工程
22天 2013年08月20日 2013年09月10日
15
主控通信楼主体结构
40天 2013年09月21日 2013年10月30日
16
主控通信楼装饰装修
168天 2013年10月30日 2014年04月15日
17
35kV配电室基础工程
17天 2013年08月30日 2013年09月15日
18
35kV配电室主体结构
45天 2013年09月16日 2013年10月30日
19
挡土墙、围墙及大门
88天 2013年08月05日 2013年10月31日
20
挡土墙毛石砌筑
57天 2013年08月05日 2013年09月30日
21
围墙及大门
30天 2013年10月01日 2013年10月30日
22
站内外道路
304天 2013年07月01日 2014年04月30日
23
站区道路基层
51天 2013年09月10日 2013年10月30日
24
站内道路面层
42天 2014年03月20日 2014年04月30日
25
站外道路
61天 2013年07月01日 2013年08月30日
26
室外给排水、雨污水系统建构筑物
232天 2013年09月01日 2014年04月20日
27
室外给水、排水
45天 2013年09月01日 2013年10月15日
28
站区电缆沟
42天 2013年10月30日 2013年12月10日
29
110kV区域电缆沟
20天 2013年11月01日 2013年11月20日
30
主变区域电缆沟
17天 2013年10月30日 2013年11月15日
31
屋外场地工程
228天 2013年09月15日 2014年04月30日
32
全站接地
228天 2013年09月15日 2014年04月30日
33
站区照明
42天 2014年03月15日 2014年04月25日
34
场地平整及地面
33天 2013年05月30日 2013年07月01日
