 抗滑桩施工进度计划(新)

抗滑桩施工进度计划(新)

文件编号 116 工期 35天 开始时间 2014-06-04 结束时间 2014-07-08
任务数 73K 整理日期 2019/5/16 下载次数 4163
下载地址 计划文件点击下载(登录后才可以下载)

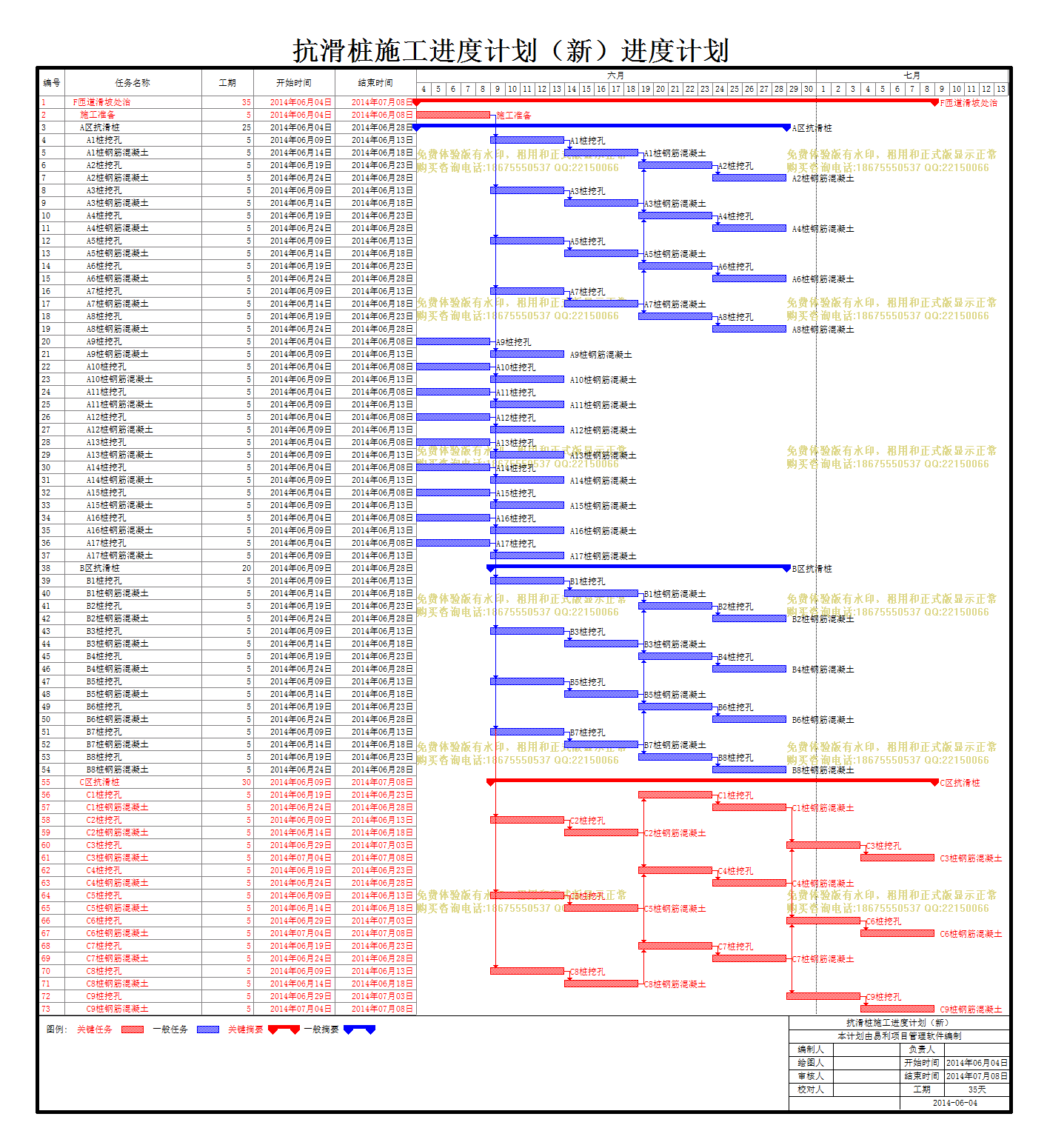

计划内容
抗滑桩施工进度计划(新)

编号

任务名称

工期

开始时间

结束时间

1
F匝道滑坡处治
35天 2014年06月04日 2014年07月08日
2
施工准备
5天 2014年06月04日 2014年06月08日
3
A区抗滑桩
25天 2014年06月04日 2014年06月28日
4
A1桩挖孔
5天 2014年06月09日 2014年06月13日
5
A1桩钢筋混凝土
5天 2014年06月14日 2014年06月18日
6
A2桩挖孔
5天 2014年06月19日 2014年06月23日
7
A2桩钢筋混凝土
5天 2014年06月24日 2014年06月28日
8
A3桩挖孔
5天 2014年06月09日 2014年06月13日
9
A3桩钢筋混凝土
5天 2014年06月14日 2014年06月18日
10
A4桩挖孔
5天 2014年06月19日 2014年06月23日
11
A4桩钢筋混凝土
5天 2014年06月24日 2014年06月28日
12
A5桩挖孔
5天 2014年06月09日 2014年06月13日
13
A5桩钢筋混凝土
5天 2014年06月14日 2014年06月18日
14
A6桩挖孔
5天 2014年06月19日 2014年06月23日
15
A6桩钢筋混凝土
5天 2014年06月24日 2014年06月28日
16
A7桩挖孔
5天 2014年06月09日 2014年06月13日
17
A7桩钢筋混凝土
5天 2014年06月14日 2014年06月18日
18
A8桩挖孔
5天 2014年06月19日 2014年06月23日
19
A8桩钢筋混凝土
5天 2014年06月24日 2014年06月28日
20
A9桩挖孔
5天 2014年06月04日 2014年06月08日
21
A9桩钢筋混凝土
5天 2014年06月09日 2014年06月13日
22
A10桩挖孔
5天 2014年06月04日 2014年06月08日
23
A10桩钢筋混凝土
5天 2014年06月09日 2014年06月13日
24
A11桩挖孔
5天 2014年06月04日 2014年06月08日
25
A11桩钢筋混凝土
5天 2014年06月09日 2014年06月13日
26
A12桩挖孔
5天 2014年06月04日 2014年06月08日
27
A12桩钢筋混凝土
5天 2014年06月09日 2014年06月13日
28
A13桩挖孔
5天 2014年06月04日 2014年06月08日
29
A13桩钢筋混凝土
5天 2014年06月09日 2014年06月13日
30
A14桩挖孔
5天 2014年06月04日 2014年06月08日
31
A14桩钢筋混凝土
5天 2014年06月09日 2014年06月13日
32
A15桩挖孔
5天 2014年06月04日 2014年06月08日
33
A15桩钢筋混凝土
5天 2014年06月09日 2014年06月13日
34
A16桩挖孔
5天 2014年06月04日 2014年06月08日
35
A16桩钢筋混凝土
5天 2014年06月09日 2014年06月13日
36
A17桩挖孔
5天 2014年06月04日 2014年06月08日
37
A17桩钢筋混凝土
5天 2014年06月09日 2014年06月13日
38
B区抗滑桩
20天 2014年06月09日 2014年06月28日
39
B1桩挖孔
5天 2014年06月09日 2014年06月13日
40
B1桩钢筋混凝土
5天 2014年06月14日 2014年06月18日
41
B2桩挖孔
5天 2014年06月19日 2014年06月23日
42
B2桩钢筋混凝土
5天 2014年06月24日 2014年06月28日
43
B3桩挖孔
5天 2014年06月09日 2014年06月13日
44
B3桩钢筋混凝土
5天 2014年06月14日 2014年06月18日
45
B4桩挖孔
5天 2014年06月19日 2014年06月23日
46
B4桩钢筋混凝土
5天 2014年06月24日 2014年06月28日
47
B5桩挖孔
5天 2014年06月09日 2014年06月13日
48
B5桩钢筋混凝土
5天 2014年06月14日 2014年06月18日
49
B6桩挖孔
5天 2014年06月19日 2014年06月23日
50
B6桩钢筋混凝土
5天 2014年06月24日 2014年06月28日
51
B7桩挖孔
5天 2014年06月09日 2014年06月13日
52
B7桩钢筋混凝土
5天 2014年06月14日 2014年06月18日
53
B8桩挖孔
5天 2014年06月19日 2014年06月23日
54
B8桩钢筋混凝土
5天 2014年06月24日 2014年06月28日
55
C区抗滑桩
30天 2014年06月09日 2014年07月08日
56
C1桩挖孔
5天 2014年06月19日 2014年06月23日
57
C1桩钢筋混凝土
5天 2014年06月24日 2014年06月28日
58
C2桩挖孔
5天 2014年06月09日 2014年06月13日
59
C2桩钢筋混凝土
5天 2014年06月14日 2014年06月18日
60
C3桩挖孔
5天 2014年06月29日 2014年07月03日
61
C3桩钢筋混凝土
5天 2014年07月04日 2014年07月08日
62
C4桩挖孔
5天 2014年06月19日 2014年06月23日
63
C4桩钢筋混凝土
5天 2014年06月24日 2014年06月28日
64
C5桩挖孔
5天 2014年06月09日 2014年06月13日
65
C5桩钢筋混凝土
5天 2014年06月14日 2014年06月18日
66
C6桩挖孔
5天 2014年06月29日 2014年07月03日
67
C6桩钢筋混凝土
5天 2014年07月04日 2014年07月08日
68
C7桩挖孔
5天 2014年06月19日 2014年06月23日
69
C7桩钢筋混凝土
5天 2014年06月24日 2014年06月28日
70
C8桩挖孔
5天 2014年06月09日 2014年06月13日
71
C8桩钢筋混凝土
5天 2014年06月14日 2014年06月18日
72
C9桩挖孔
5天 2014年06月29日 2014年07月03日
73
C9桩钢筋混凝土
5天 2014年07月04日 2014年07月08日
