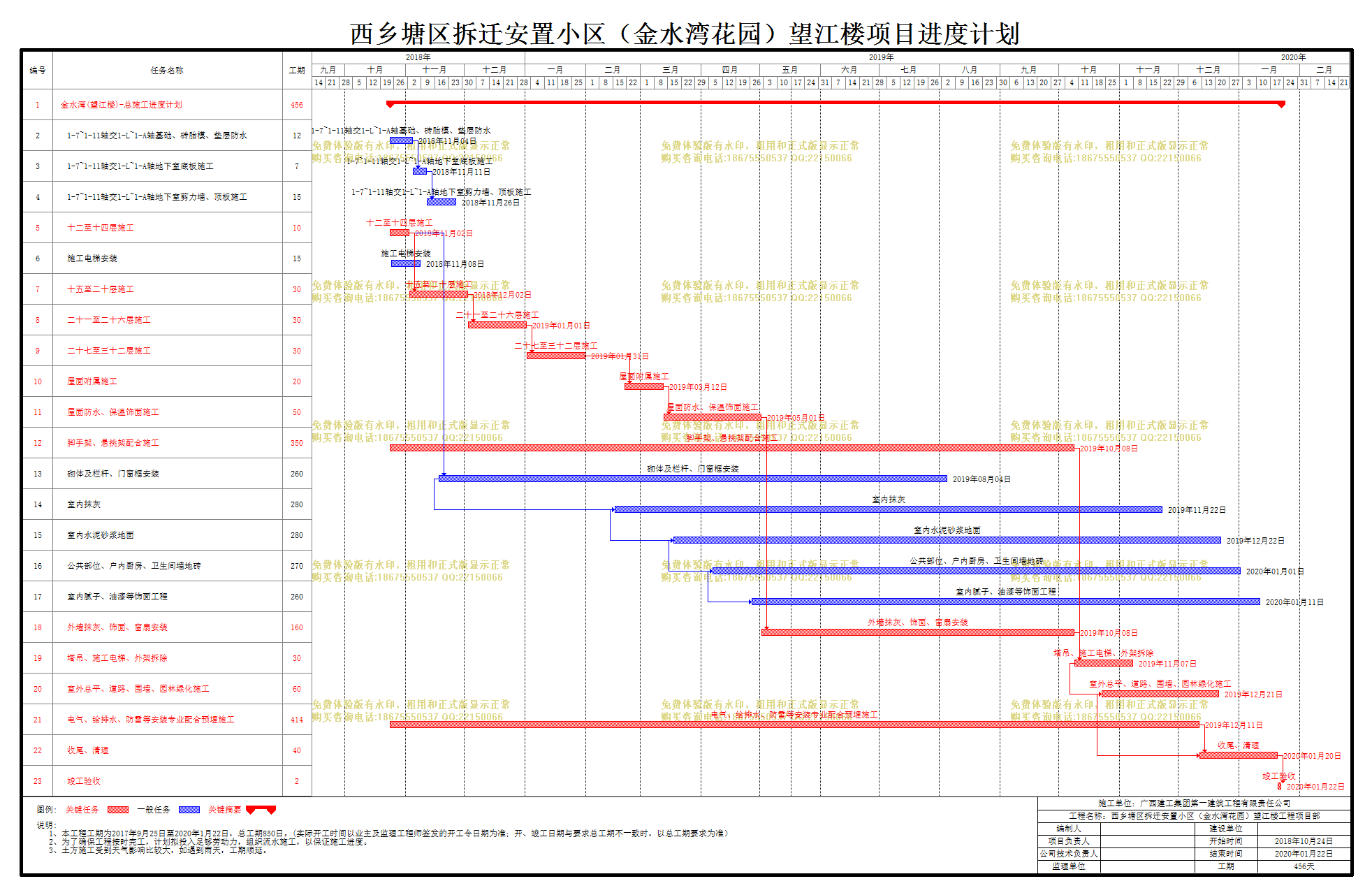

金水湾-深基坑支护及土方开挖进度计划 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 金水湾(望江楼)-总施工进度计划 |
456天 | 2018年10月24日 | 2020年01月22日 |
2 | 1-7~1-11轴交1-L~1-A轴基础、砖胎模、垫层防水 |
12天 | 2018年10月24日 | 2018年11月04日 |
3 | 1-7~1-11轴交1-L~1-A轴地下室底板施工 |
7天 | 2018年11月05日 | 2018年11月11日 |
4 | 1-7~1-11轴交1-L~1-A轴地下室剪力墙、顶板施工 |
15天 | 2018年11月12日 | 2018年11月26日 |
5 | 十二至十四层施工 |
10天 | 2018年10月24日 | 2018年11月02日 |
6 | 施工电梯安装 |
15天 | 2018年10月25日 | 2018年11月08日 |
7 | 十五至二十层施工 |
30天 | 2018年11月03日 | 2018年12月02日 |
8 | 二十一至二十六层施工 |
30天 | 2018年12月03日 | 2019年01月01日 |
9 | 二十七至三十二层施工 |
30天 | 2019年01月02日 | 2019年01月31日 |
10 | 屋面附属施工 |
20天 | 2019年02月21日 | 2019年03月12日 |
11 | 屋面防水、保温饰面施工 |
50天 | 2019年03月13日 | 2019年05月01日 |
12 | 脚手架、悬挑架配合施工 |
350天 | 2018年10月24日 | 2019年10月08日 |
13 | 砌体及栏杆、门窗框安装 |
260天 | 2018年11月18日 | 2019年08月04日 |
14 | 室内抹灰 |
280天 | 2019年02月16日 | 2019年11月22日 |
15 | 室内水泥砂浆地面 |
280天 | 2019年03月18日 | 2019年12月22日 |
16 | 公共部位、户内厨房、卫生间墙地砖 |
270天 | 2019年04月07日 | 2020年01月01日 |
17 | 室内腻子、油漆等饰面工程 |
260天 | 2019年04月27日 | 2020年01月11日 |
18 | 外墙抹灰、饰面、窗扇安装 |
160天 | 2019年05月02日 | 2019年10月08日 |
19 | 塔吊、施工电梯、外架拆除 |
30天 | 2019年10月09日 | 2019年11月07日 |
20 | 室外总平、道路、围墙、园林绿化施工 |
60天 | 2019年10月23日 | 2019年12月21日 |
21 | 电气、给排水、防雷等安装专业配合预埋施工 |
414天 | 2018年10月24日 | 2019年12月11日 |
22 | 收尾、清理 |
40天 | 2019年12月12日 | 2020年01月20日 |
23 | 竣工验收 |
2天 | 2020年01月21日 | 2020年01月22日 |
