 金水湾-深基坑支护及土方开挖进度计划

金水湾-深基坑支护及土方开挖进度计划

文件编号 11522 工期 850天 开始时间 2017-08-27 结束时间 2019-12-24
任务数 39K 整理日期 2019/5/17 下载次数 3891
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

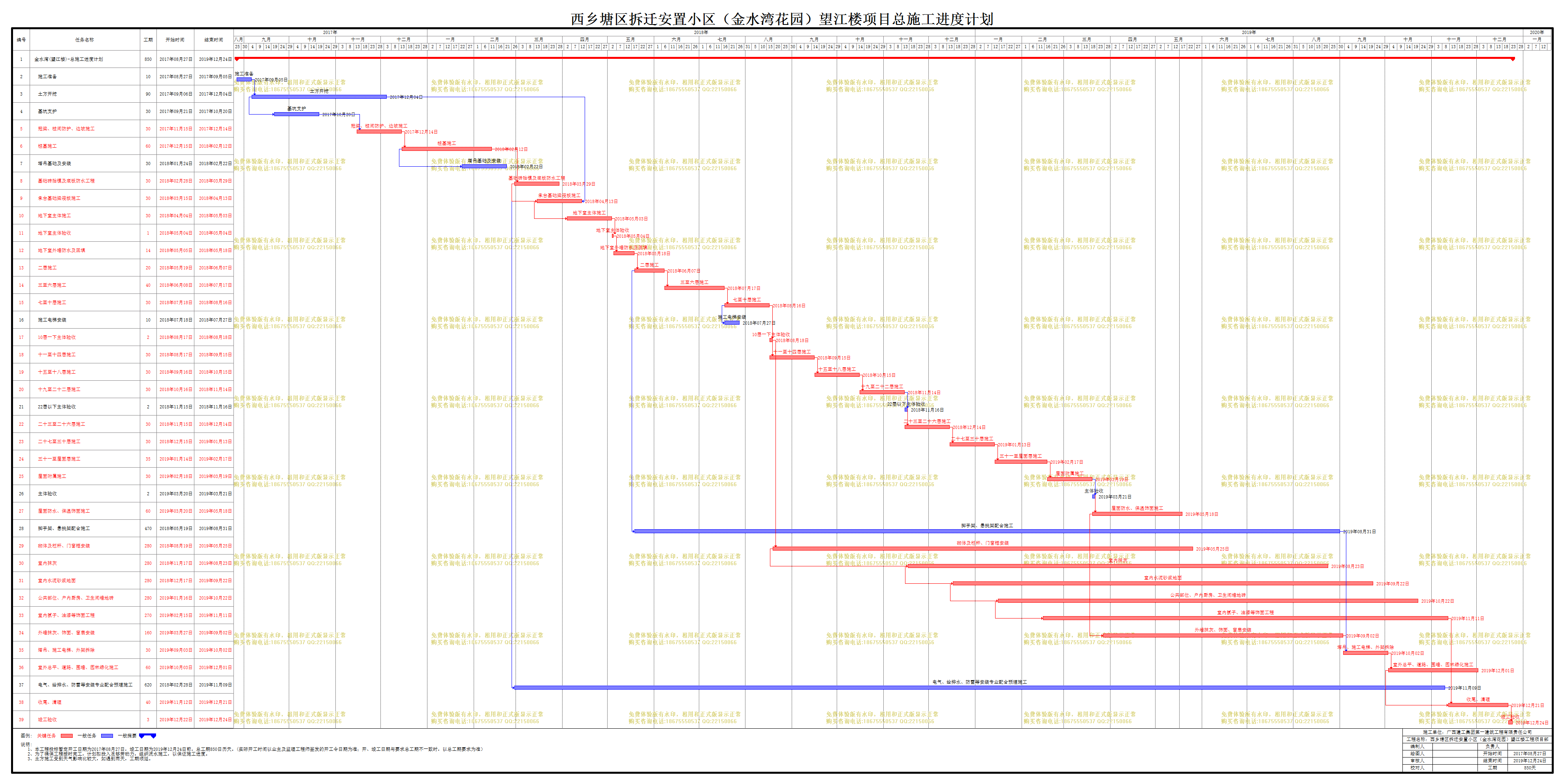

金水湾-深基坑支护及土方开挖进度计划

编号

任务名称

工期

开始时间

结束时间

1
金水湾(望江楼)-总施工进度计划
850天 2017年08月27日 2019年12月24日
2
施工准备
10天 2017年08月27日 2017年09月05日
3
土方开挖
90天 2017年09月06日 2017年12月04日
4
基坑支护
30天 2017年09月21日 2017年10月20日
5
冠梁、桩间防护、边坡施工
30天 2017年11月15日 2017年12月14日
6
桩基施工
60天 2017年12月15日 2018年02月12日
7
塔吊基础及安装
30天 2018年01月24日 2018年02月22日
8
基础砖胎模及底板防水工程
30天 2018年02月28日 2018年03月29日
9
承台基础梁筏板施工
30天 2018年03月15日 2018年04月13日
10
地下室主体施工
30天 2018年04月04日 2018年05月03日
11
地下室主体验收
1天 2018年05月04日 2018年05月04日
12
地下室外墙防水及回填
14天 2018年05月05日 2018年05月18日
13
二层施工
20天 2018年05月19日 2018年06月07日
14
三至六层施工
40天 2018年06月08日 2018年07月17日
15
七至十层施工
30天 2018年07月18日 2018年08月16日
16
施工电梯安装
10天 2018年07月18日 2018年07月27日
17
10层一下主体验收
2天 2018年08月17日 2018年08月18日
18
十一至十四层施工
30天 2018年08月17日 2018年09月15日
19
十五至十八层施工
30天 2018年09月16日 2018年10月15日
20
十九至二十二层施工
30天 2018年10月16日 2018年11月14日
21
22层以下主体验收
2天 2018年11月15日 2018年11月16日
22
二十三至二十六层施工
30天 2018年11月15日 2018年12月14日
23
二十七至三十层施工
30天 2018年12月15日 2019年01月13日
24
三十一至屋面层施工
35天 2019年01月14日 2019年02月17日
25
屋面附属施工
30天 2019年02月18日 2019年03月19日
26
主体验收
2天 2019年03月20日 2019年03月21日
27
屋面防水、保温饰面施工
60天 2019年03月20日 2019年05月18日
28
脚手架、悬挑架配合施工
470天 2018年05月19日 2019年08月31日
29
砌体及栏杆、门窗框安装
280天 2018年08月19日 2019年05月25日
30
室内抹灰
280天 2018年11月17日 2019年08月23日
31
室内水泥砂浆地面
280天 2018年12月17日 2019年09月22日
32
公共部位、户内厨房、卫生间墙地砖
280天 2019年01月16日 2019年10月22日
33
室内腻子、油漆等饰面工程
270天 2019年02月15日 2019年11月11日
34
外墙抹灰、饰面、窗扇安装
160天 2019年03月27日 2019年09月02日
35
塔吊、施工电梯、外架拆除
30天 2019年09月03日 2019年10月02日
36
室外总平、道路、围墙、园林绿化施工
60天 2019年10月03日 2019年12月01日
37
电气、给排水、防雷等安装专业配合预埋施工
620天 2018年02月28日 2019年11月09日
38
收尾、清理
40天 2019年11月12日 2019年12月21日
39
竣工验收
3天 2019年12月22日 2019年12月24日
