 江苏响水近海风电场项目风机基础及安装工程(Ⅰ、Ⅱ标段)

江苏响水近海风电场项目风机基础及安装工程(Ⅰ、Ⅱ标段)

文件编号 11360 工期 570天 开始时间 2015-04-10 结束时间 2016-10-30
任务数 38K 整理日期 2019/5/17 下载次数 3887
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

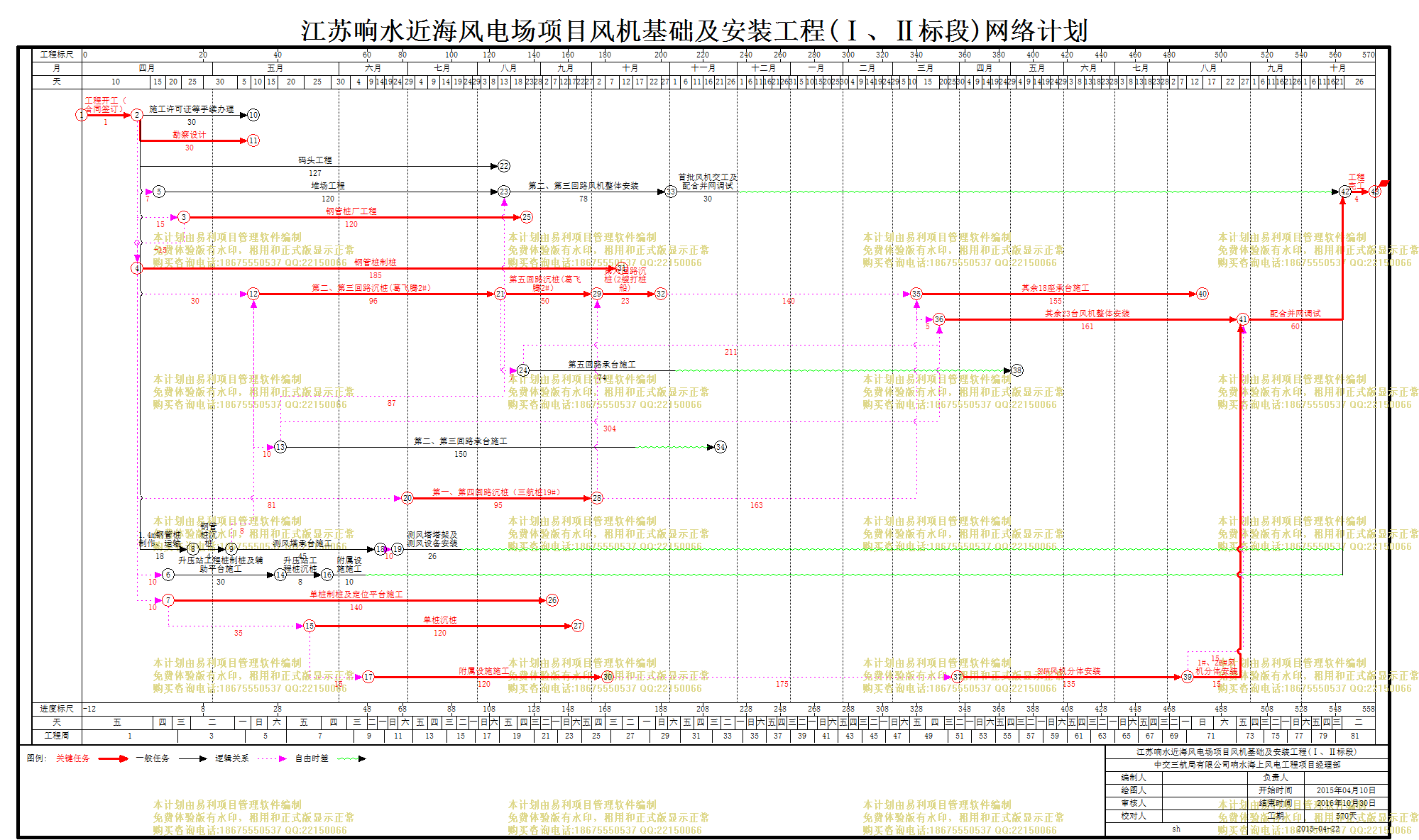

江苏响水近海风电场项目风机基础及安装工程(Ⅰ、Ⅱ标段)

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
江苏响水近海风电场项目主体工程
570天 2015年04月10日 2016年10月30日
2
施工准备
31天 2015年04月10日 2015年05月10日
3
工程开工(合同签订)
1天 2015年04月10日 2015年04月10日
4
施工许可证等手续办理
30天 2015年04月11日 2015年05月10日 3
5
海工基地工程
135天 2015年04月11日 2015年08月23日
6
勘察设计
30天 2015年04月11日 2015年05月10日 3
7
码头工程
127天 2015年04月11日 2015年08月15日 6[SS]
8
堆场工程
120天 2015年04月18日 2015年08月15日 6[SS+7] (8月15日基地具备接船条件)
9
钢管桩厂工程
120天 2015年04月26日 2015年08月23日 6[SS+15]
10
测风塔工程
103天 2015年04月11日 2015年07月22日
11
1.4m钢管桩制作、运输
18天 2015年04月11日 2015年04月28日 3
12
钢管桩沉桩
4天 2015年04月29日 2015年05月02日 11 (4月29日首桩沉桩)
13
测风塔承台施工
45天 2015年05月03日 2015年06月16日 12
14
测风塔塔架及测风设备安装
26天 2015年06月27日 2015年07月22日 13[FS+10] (7月22日测风塔工程竣工)
15
升压站基础工程
48天 2015年04月21日 2015年06月07日
16
升压站工程桩制桩及辅助平台施工
30天 2015年04月21日 2015年05月20日 3[FS+10]
17
升压站工程桩沉桩
8天 2015年05月21日 2015年05月28日 16
18
附属设施施工
10天 2015年05月29日 2015年06月07日 17 (6月7日升压站基础交工)
19
4MW风机基础与安装工程
505天 2015年04月11日 2016年08月27日
20
钢管桩制桩
185天 2015年04月11日 2015年10月12日 9[SS-15],3
21
第二、第三回路沉桩(葛飞腾2#)
96天 2015年05月11日 2015年08月14日 12,20[SS+30]
22
第五回路沉桩(葛飞腾2#)
50天 2015年08月15日 2015年10月03日 21
23
第一、第四回路沉桩(三航桩19#)
95天 2015年07月01日 2015年10月03日 20[SS+81]
24
第六回路沉桩(2艘打桩船)
23天 2015年10月04日 2015年10月26日 23,22
25
第二、第三回路承台施工
150天 2015年05月21日 2015年10月17日 21[SS+10]
26
第五回路承台施工
74天 2015年08月22日 2015年11月03日 22[SS+7]
27
其余18座承台施工
155天 2016年03月15日 2016年08月16日 24[FS+140],23[FS+160]
28
第二、第三回路风机整体安装
78天 2015年08月16日 2015年11月01日 8,25[SS+50] (8月16日首台风机安装开始)
29
首批风机交工及配合并网调试
30天 2015年11月02日 2015年12月01日 28
30
其余23台风机整体安装
161天 2016年03月20日 2016年08月27日 27[SS+5],26[SS+28],25[SS+28]
31
3MW风机基础与安装工程
559天 2015年04月21日 2016年10月30日
32
单桩制桩及定位平台施工
140天 2015年04月21日 2015年09月07日 3[FS+10]
33
单桩沉桩
120天 2015年05月26日 2015年09月22日 32[SS+35]
34
附属设施施工
120天 2015年06月10日 2015年10月07日 33[SS+15]
35
3MW风机分体安装
135天 2016年03月31日 2016年08月12日 34[FS+175]
36
1#、26#风机分体安装
15天 2016年08月13日 2016年08月27日 35 (8月27日风机安装完成)
37
配合并网调试
60天 2016年08月28日 2016年10月26日 35,30,36
38
工程完工
4天 2016年10月27日 2016年10月30日 29,18,14,37
