文件编号 | 11204 | 工期 | 45天 | 开始时间 | 1772-10-17 | 结束时间 | 1772-12-01 |
任务数 | 98K | 整理日期 | 2019/5/17 | 下载次数 | 3887次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

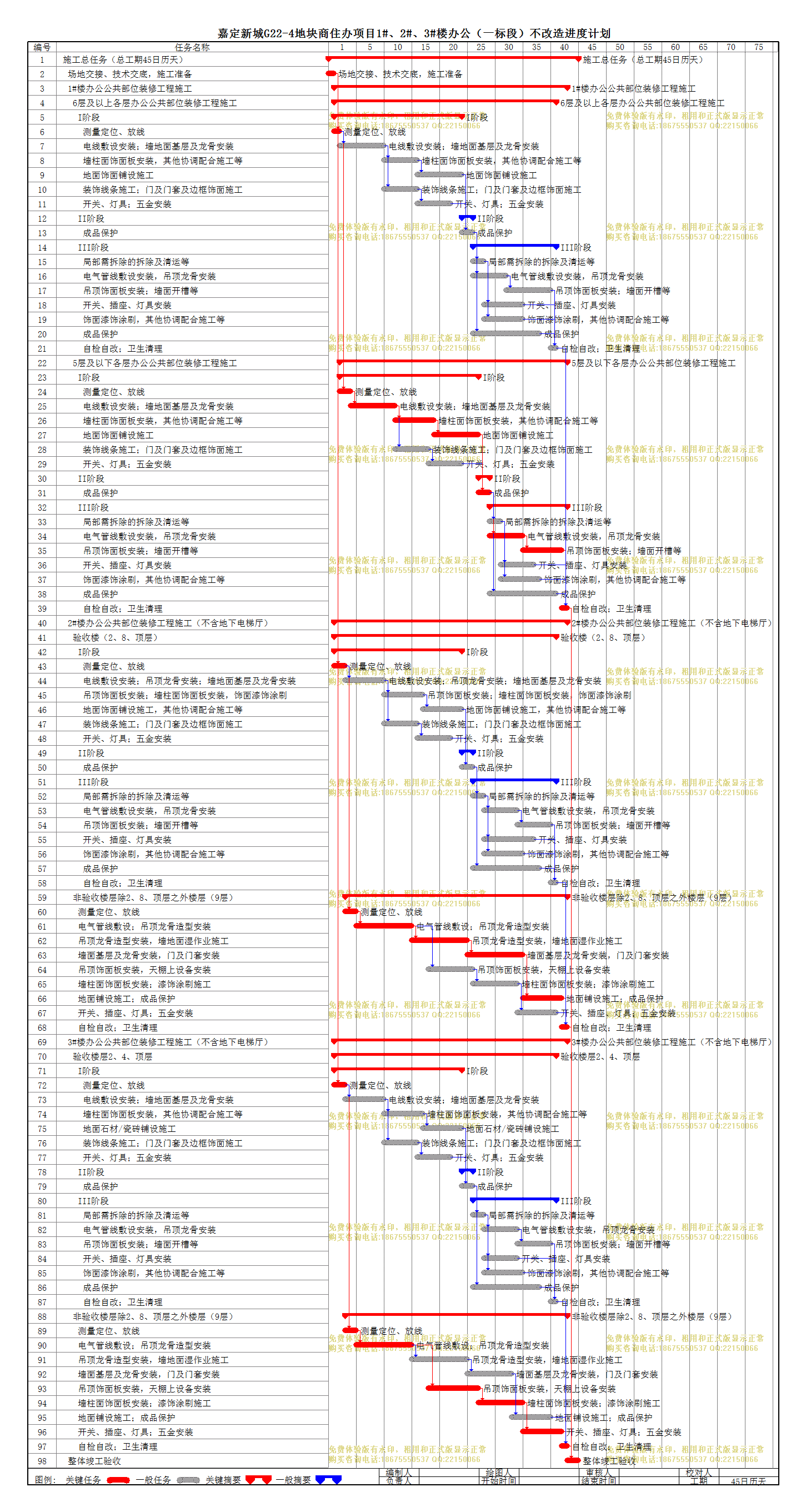

嘉定新城G22-4地块商住办项目1#、2#、3#楼办公(一标段)不改造 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
1 | 施工总任务(总工期45日历天) |
45天 |
2 | 场地交接、技术交底,施工准备 |
1天 |
3 | 1#楼办公公共部位装修工程施工 |
42天 |
4 | 6层及以上各层办公公共部位装修工程施工 |
40天 |
5 | I阶段 |
23天 |
6 | 测量定位、放线 |
1天 |
7 | 电线敷设安装;墙地面基层及龙骨安装 |
8天 |
8 | 墙柱面饰面板安装,其他协调配合施工等 |
6天 |
9 | 地面饰面铺设施工 |
8天 |
10 | 装饰线条施工;门及门套及边框饰面施工 |
6天 |
11 | 开关、灯具;五金安装 |
6天 |
12 | II阶段 |
2天 |
13 | 成品保护 |
2天 |
14 | III阶段 |
15天 |
15 | 局部需拆除的拆除及清运等 |
2天 |
16 | 电气管线敷设安装,吊顶龙骨安装 |
6天 |
17 | 吊顶饰面板安装;墙面开槽等 |
8天 |
18 | 开关、插座、灯具安装 |
7天 |
19 | 饰面漆饰涂刷,其他协调配合施工等 |
7天 |
20 | 成品保护 |
12天 |
21 | 自检自改;卫生清理 |
1天 |
22 | 5层及以下各层办公公共部位装修工程施工 |
41天 |
23 | I阶段 |
25天 |
24 | 测量定位、放线 |
2天 |
25 | 电线敷设安装;墙地面基层及龙骨安装 |
8天 |
26 | 墙柱面饰面板安装,其他协调配合施工等 |
7天 |
27 | 地面饰面铺设施工 |
8天 |
28 | 装饰线条施工;门及门套及边框饰面施工 |
6天 |
29 | 开关、灯具;五金安装 |
6天 |
30 | II阶段 |
2天 |
31 | 成品保护 |
2天 |
32 | III阶段 |
14天 |
33 | 局部需拆除的拆除及清运等 |
2天 |
34 | 电气管线敷设安装,吊顶龙骨安装 |
6天 |
35 | 吊顶饰面板安装;墙面开槽等 |
7天 |
36 | 开关、插座、灯具安装 |
6天 |
37 | 饰面漆饰涂刷,其他协调配合施工等 |
7天 |
38 | 成品保护 |
12天 |
39 | 自检自改;卫生清理 |
1天 |
40 | 2#楼办公公共部位装修工程施工(不含地下电梯厅) |
42天 |
41 | 验收楼(2、8、顶层) |
40天 |
42 | I阶段 |
23天 |
43 | 测量定位、放线 |
2天 |
44 | 电线敷设安装;吊顶龙骨安装;墙地面基层及龙骨安装 |
7天 |
45 | 吊顶饰面板安装;墙柱面饰面板安装,饰面漆饰涂刷 |
7天 |
46 | 地面饰面铺设施工,其他协调配合施工等 |
7天 |
47 | 装饰线条施工;门及门套及边框饰面施工 |
6天 |
48 | 开关、灯具;五金安装 |
6天 |
49 | II阶段 |
2天 |
50 | 成品保护 |
2天 |
51 | III阶段 |
15天 |
52 | 局部需拆除的拆除及清运等 |
2天 |
53 | 电气管线敷设安装,吊顶龙骨安装 |
6天 |
54 | 吊顶饰面板安装;墙面开槽等 |
6天 |
55 | 开关、插座、灯具安装 |
9天 |
56 | 饰面漆饰涂刷,其他协调配合施工等 |
7天 |
57 | 成品保护 |
12天 |
58 | 自检自改;卫生清理 |
1天 |
59 | 非验收楼层除2、8、顶层之外楼层(9层) |
40天 |
60 | 测量定位、放线 |
2天 |
61 | 电气管线敷设;吊顶龙骨造型安装 |
10天 |
62 | 吊顶龙骨造型安装,墙地面湿作业施工 |
10天 |
63 | 墙面基层及龙骨安装,门及门套安装 |
10天 |
64 | 吊顶饰面板安装,天棚上设备安装 |
8天 |
65 | 墙柱面饰面板安装;漆饰涂刷施工 |
8天 |
66 | 地面铺设施工;成品保护 |
7天 |
67 | 开关、插座、灯具;五金安装 |
7天 |
68 | 自检自改;卫生清理 |
1天 |
69 | 3#楼办公公共部位装修工程施工(不含地下电梯厅) |
42天 |
70 | 验收楼层2、4、顶层 |
40天 |
71 | I阶段 |
23天 |
72 | 测量定位、放线 |
2天 |
73 | 电线敷设安装;墙地面基层及龙骨安装 |
7天 |
74 | 墙柱面饰面板安装,其他协调配合施工等 |
7天 |
75 | 地面石材/瓷砖铺设施工 |
7天 |
76 | 装饰线条施工;门及门套及边框饰面施工 |
6天 |
77 | 开关、灯具;五金安装 |
6天 |
78 | II阶段 |
2天 |
79 | 成品保护 |
2天 |
80 | III阶段 |
15天 |
81 | 局部需拆除的拆除及清运等 |
2天 |
82 | 电气管线敷设安装,吊顶龙骨安装 |
6天 |
83 | 吊顶饰面板安装;墙面开槽等 |
6天 |
84 | 开关、插座、灯具安装 |
6天 |
85 | 饰面漆饰涂刷,其他协调配合施工等 |
7天 |
86 | 成品保护 |
12天 |
87 | 自检自改;卫生清理 |
1天 |
88 | 非验收楼层除2、8、顶层之外楼层(9层) |
40天 |
89 | 测量定位、放线 |
2天 |
90 | 电气管线敷设;吊顶龙骨造型安装 |
10天 |
91 | 吊顶龙骨造型安装,墙地面湿作业施工 |
10天 |
92 | 墙面基层及龙骨安装,门及门套安装 |
8天 |
93 | 吊顶饰面板安装,天棚上设备安装 |
9天 |
94 | 墙柱面饰面板安装;漆饰涂刷施工 |
8天 |
95 | 地面铺设施工;成品保护 |
7天 |
96 | 开关、插座、灯具;五金安装 |
7天 |
97 | 自检自改;卫生清理 |
1天 |
98 | 整体竣工验收 |
2天 |
