文件编号 | 11202 | 工期 | 45天 | 开始时间 | 2017-06-25 | 结束时间 | 2017-08-08 |
任务数 | 72K | 整理日期 | 2019/5/17 | 下载次数 | 3889次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

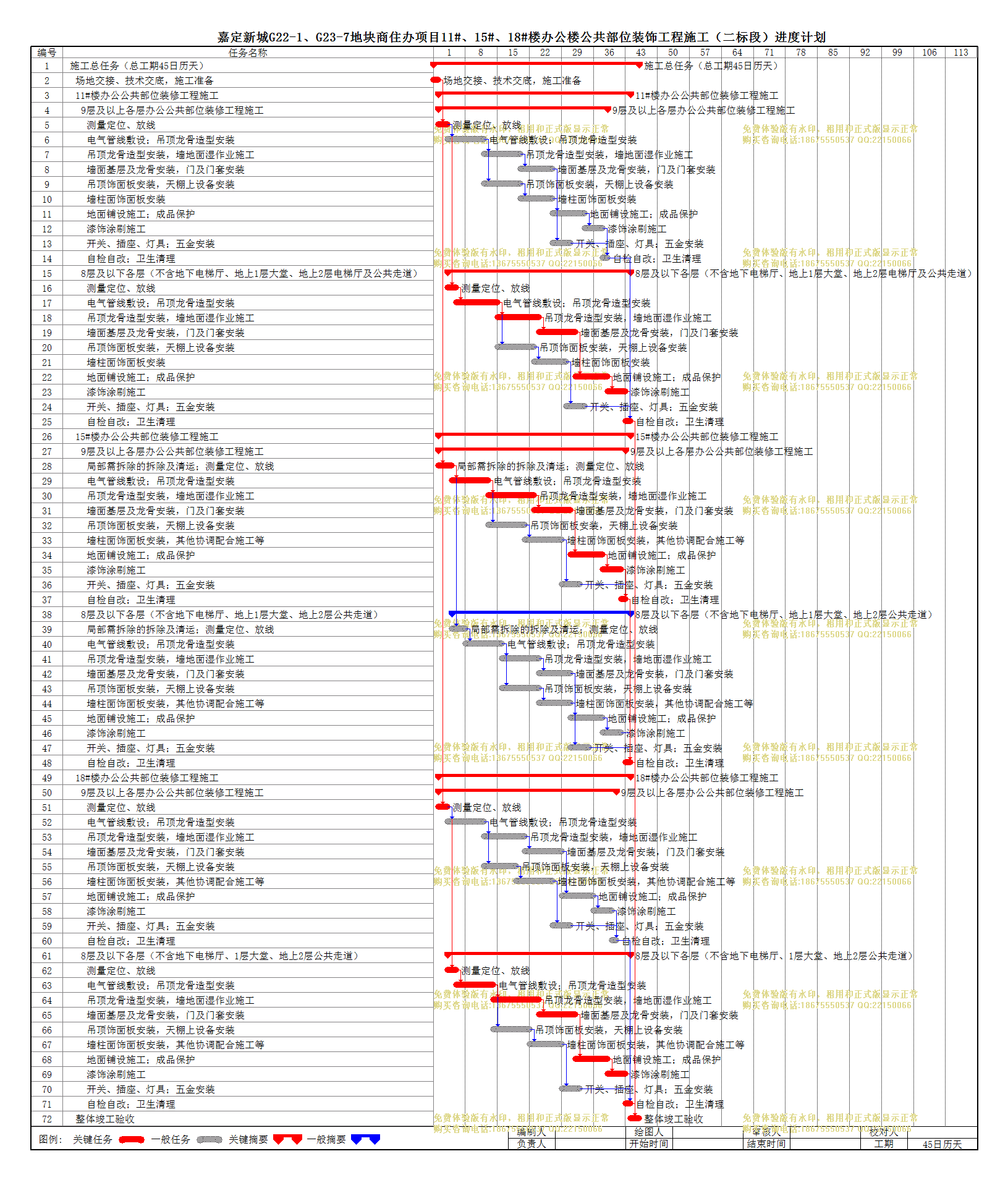

嘉定新城G22-1、G23-7地块商住办项目11#、15#、18#楼办公楼公共部位装饰工程施工(二标段) | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
1 | 施工总任务(总工期45日历天) |
45天 |
2 | 场地交接、技术交底,施工准备 |
1天 |
3 | 11#楼办公公共部位装修工程施工 |
42天 |
4 | 9层及以上各层办公公共部位装修工程施工 |
37天 |
5 | 测量定位、放线 |
2天 |
6 | 电气管线敷设;吊顶龙骨造型安装 |
8天 |
7 | 吊顶龙骨造型安装,墙地面湿作业施工 |
8天 |
8 | 墙面基层及龙骨安装,门及门套安装 |
7天 |
9 | 吊顶饰面板安装,天棚上设备安装 |
8天 |
10 | 墙柱面饰面板安装 |
7天 |
11 | 地面铺设施工;成品保护 |
7天 |
12 | 漆饰涂刷施工 |
4天 |
13 | 开关、插座、灯具;五金安装 |
4天 |
14 | 自检自改;卫生清理 |
1天 |
15 | 8层及以下各层(不含地下电梯厅、地上1层大堂、地上2层电梯厅及公共走道) |
40天 |
16 | 测量定位、放线 |
2天 |
17 | 电气管线敷设;吊顶龙骨造型安装 |
9天 |
18 | 吊顶龙骨造型安装,墙地面湿作业施工 |
9天 |
19 | 墙面基层及龙骨安装,门及门套安装 |
8天 |
20 | 吊顶饰面板安装,天棚上设备安装 |
8天 |
21 | 墙柱面饰面板安装 |
7天 |
22 | 地面铺设施工;成品保护 |
7天 |
23 | 漆饰涂刷施工 |
4天 |
24 | 开关、插座、灯具;五金安装 |
4天 |
25 | 自检自改;卫生清理 |
1天 |
26 | 15#楼办公公共部位装修工程施工 |
42天 |
27 | 9层及以上各层办公公共部位装修工程施工 |
41天 |
28 | 局部需拆除的拆除及清运;测量定位、放线 |
3天 |
29 | 电气管线敷设;吊顶龙骨造型安装 |
8天 |
30 | 吊顶龙骨造型安装,墙地面湿作业施工 |
10天 |
31 | 墙面基层及龙骨安装,门及门套安装 |
8天 |
32 | 吊顶饰面板安装,天棚上设备安装 |
8天 |
33 | 墙柱面饰面板安装,其他协调配合施工等 |
8天 |
34 | 地面铺设施工;成品保护 |
7天 |
35 | 漆饰涂刷施工 |
4天 |
36 | 开关、插座、灯具;五金安装 |
4天 |
37 | 自检自改;卫生清理 |
1天 |
38 | 8层及以下各层(不含地下电梯厅、地上1层大堂、地上2层公共走道) |
39天 |
39 | 局部需拆除的拆除及清运;测量定位、放线 |
3天 |
40 | 电气管线敷设;吊顶龙骨造型安装 |
8天 |
41 | 吊顶龙骨造型安装,墙地面湿作业施工 |
8天 |
42 | 墙面基层及龙骨安装,门及门套安装 |
7天 |
43 | 吊顶饰面板安装,天棚上设备安装 |
8天 |
44 | 墙柱面饰面板安装,其他协调配合施工等 |
7天 |
45 | 地面铺设施工;成品保护 |
7天 |
46 | 漆饰涂刷施工 |
4天 |
47 | 开关、插座、灯具;五金安装 |
4天 |
48 | 自检自改;卫生清理 |
1天 |
49 | 18#楼办公公共部位装修工程施工 |
42天 |
50 | 9层及以上各层办公公共部位装修工程施工 |
39天 |
51 | 测量定位、放线 |
2天 |
52 | 电气管线敷设;吊顶龙骨造型安装 |
8天 |
53 | 吊顶龙骨造型安装,墙地面湿作业施工 |
9天 |
54 | 墙面基层及龙骨安装,门及门套安装 |
8天 |
55 | 吊顶饰面板安装,天棚上设备安装 |
7天 |
56 | 墙柱面饰面板安装,其他协调配合施工等 |
8天 |
57 | 地面铺设施工;成品保护 |
7天 |
58 | 漆饰涂刷施工 |
4天 |
59 | 开关、插座、灯具;五金安装 |
4天 |
60 | 自检自改;卫生清理 |
1天 |
61 | 8层及以下各层(不含地下电梯厅、1层大堂、地上2层公共走道) |
40天 |
62 | 测量定位、放线 |
2天 |
63 | 电气管线敷设;吊顶龙骨造型安装 |
8天 |
64 | 吊顶龙骨造型安装,墙地面湿作业施工 |
10天 |
65 | 墙面基层及龙骨安装,门及门套安装 |
8天 |
66 | 吊顶饰面板安装,天棚上设备安装 |
8天 |
67 | 墙柱面饰面板安装,其他协调配合施工等 |
7天 |
68 | 地面铺设施工;成品保护 |
7天 |
69 | 漆饰涂刷施工 |
4天 |
70 | 开关、插座、灯具;五金安装 |
4天 |
71 | 自检自改;卫生清理 |
1天 |
72 | 整体竣工验收 |
2天 |
