 基坑开挖

基坑开挖

文件编号 11101 工期 166天 开始时间 2013-03-01 结束时间 2013-08-13
任务数 26K 整理日期 2019/5/17 下载次数 3888
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
基坑开挖

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
第一段基坑边土方挖运
3天 2013年03月01日 2013年03月03日
2
第一段锚索施工
9天 2013年03月04日 2013年03月12日 1
3
第一段土钉护坡施工
14天 2013年03月13日 2013年03月26日 2
4
第一段冠梁梁施工
22天 2013年03月27日 2013年04月17日 3
5
第二段基坑边土方挖运
3天 2013年03月04日 2013年03月06日 1
6
第二段锚索施工
9天 2013年04月03日 2013年04月11日 5,2
7
第二段土钉护坡施工
14天 2013年04月12日 2013年04月25日 3,6
8
第二冠梁梁施工
22天 2013年04月26日 2013年05月17日 7,4
9
第三段基坑边土方挖运
2天 2013年03月07日 2013年03月08日 5
10
第三段锚索施工
9天 2013年04月12日 2013年04月20日 9,6
11
第三段土钉护坡施工
14天 2013年04月26日 2013年05月09日 10,7
12
第三段冠梁梁施工
22天 2013年05月18日 2013年06月08日 11,8
13
第一层中间部分土方开挖
30天 2013年03月09日 2013年04月07日 9
14
第四段基坑边土方开挖
3天 2013年04月18日 2013年04月20日 4,13
15
第四段锚索施工
11天 2013年05月20日 2013年05月30日 10,14
16
第四段土钉护坡施工
14天 2013年05月31日 2013年06月13日 11,15
17
第四段冠梁梁施工
22天 2013年06月09日 2013年06月30日 12,15
18
第五段基坑边土方开挖
3天 2013年05月18日 2013年05月20日 8,14
19
第五段锚索施工
11天 2013年05月31日 2013年06月10日 15,18
20
第五段土钉护坡施工
15天 2013年06月14日 2013年06月28日 16,19
21
第五段冠梁梁施工
22天 2013年07月01日 2013年07月22日 17,20
22
第六段基坑边土方开挖
3天 2013年05月21日 2013年05月23日 10,18
23
第六段锚索施工
10天 2013年06月11日 2013年06月20日 19,22
24
第六段土钉护坡施工
14天 2013年06月29日 2013年07月12日 20,23
25
第六段冠梁梁施工
22天 2013年07月23日 2013年08月13日 21,24
26
第二层中间部分土方开挖
40天 2013年05月24日 2013年07月02日 22

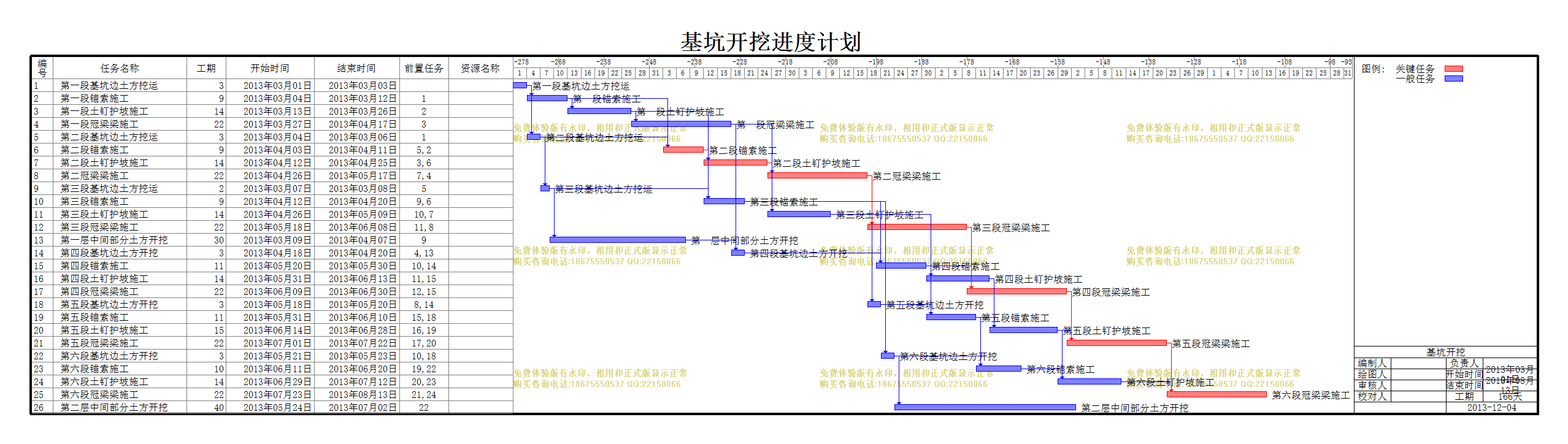

局部效果预览,详细内容请下载附件查看
