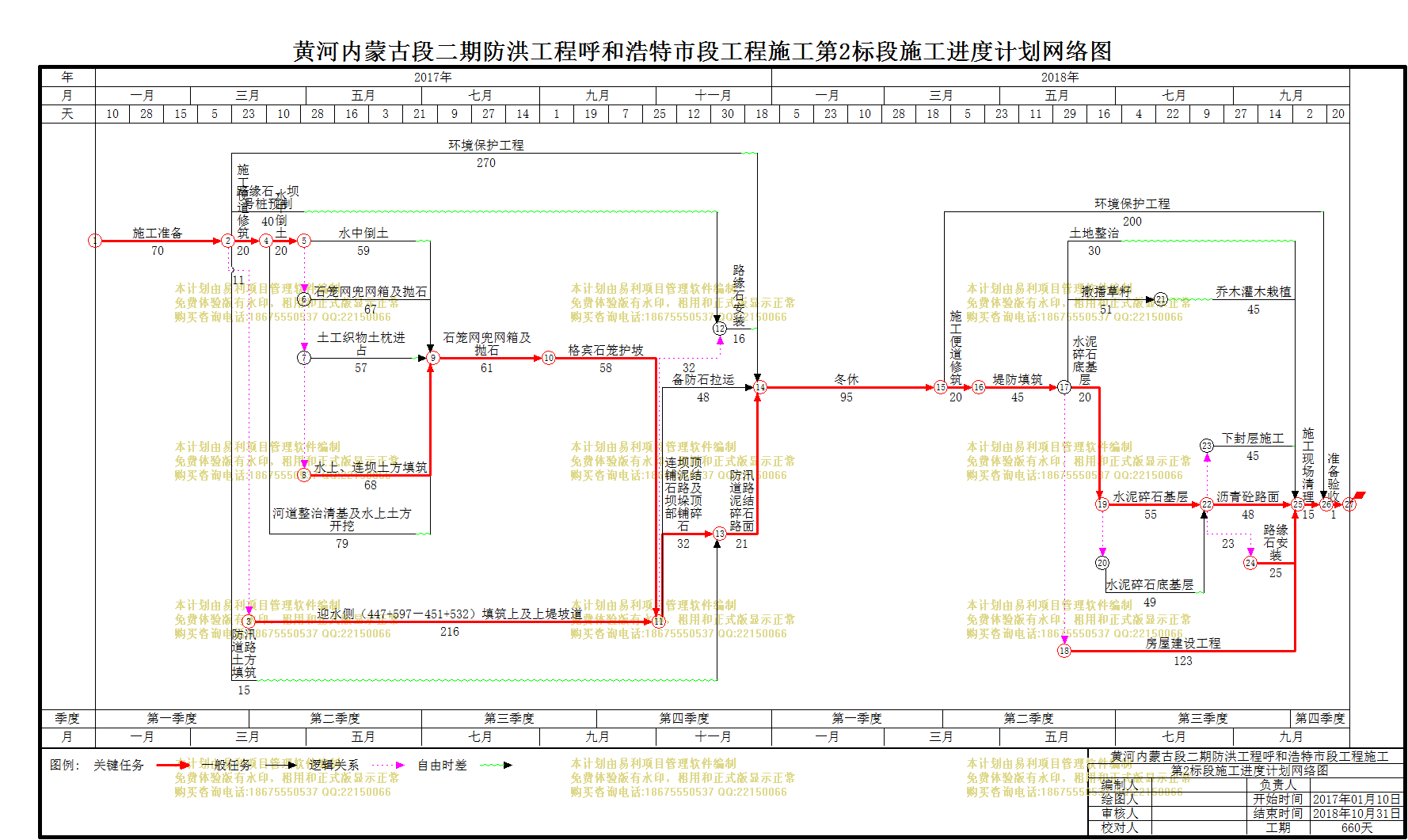

文件编号 | 10999 | 工期 | 660天 | 开始时间 | 2017-01-10 | 结束时间 | 2018-10-31 |
任务数 | 34K | 整理日期 | 2019/5/17 | 下载次数 | 3889次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |
黄河内蒙古段二期防洪工程鄂尔多斯市(鄂托克旗、杭锦旗)段工程施工第五标(杭锦旗58+000~74+200) | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 施工便道修筑 |
20天 | 2017年03月21日 | 2017年04月09日 | 29 | |
2 | 石笼网兜网箱及抛石 |
61天 | 2017年07月07日 | 2017年09月05日 | 12,15,16,14,17 | |
3 | 格宾石笼护坡 |
58天 | 2017年09月06日 | 2017年11月02日 | 2 | |
4 | 冬休 |
95天 | 2017年12月26日 | 2018年03月30日 | 11,33,10,9 | |
5 | 沥青砼路面 |
48天 | 2018年08月18日 | 2018年10月04日 | 27,26 | |
6 | 施工现场清理 |
15天 | 2018年10月05日 | 2018年10月19日 | 22,28,25,5,34,18 | |
7 | 准备验收 |
12天 | 2018年10月20日 | 2018年10月31日 | 19,6 | |
8 | 连坝顶铺泥结石路及坝垛顶部铺碎石 |
32天 | 2017年11月03日 | 2017年12月04日 | 30,3 | |
9 | 路缘石安装 |
16天 | 2017年12月05日 | 2017年12月20日 | 32,3 | |
10 | 备防石拉运 |
48天 | 2017年11月03日 | 2017年12月20日 | 3 | |
11 | 防汛道路泥结碎石路面 |
21天 | 2017年12月05日 | 2017年12月25日 | 8,31 | |
12 | 河道整治清基及水上土方开挖 |
79天 | 2017年04月10日 | 2017年06月27日 | 1 | |
13 | 水中倒土 |
20天 | 2017年04月10日 | 2017年04月29日 | 1 | |
14 | 水中倒土 |
59天 | 2017年04月30日 | 2017年06月27日 | 13 | |
15 | 石笼网兜网箱及抛石 |
67天 | 2017年04月30日 | 2017年07月05日 | 13 | |
16 | 土工织物土枕进占 |
57天 | 2017年04月30日 | 2017年06月25日 | 13 | |
17 | 水上、连坝土方填筑 |
68天 | 2017年04月30日 | 2017年07月06日 | 13 | |
18 | 土地整治 |
30天 | 2018年06月04日 | 2018年07月03日 | 21 | |
19 | 环境保护工程 |
200天 | 2018年03月31日 | 2018年10月16日 | 4 | |
20 | 施工便道修筑 |
20天 | 2018年03月31日 | 2018年04月19日 | 4 | |
21 | 堤防填筑 |
45天 | 2018年04月20日 | 2018年06月03日 | 20 | |
22 | 房屋建设工程 |
123天 | 2018年06月04日 | 2018年10月04日 | 21 | |
23 | 水泥碎石底基层 |
20天 | 2018年06月04日 | 2018年06月23日 | 21 | |
24 | 撒播草籽 |
51天 | 2018年06月04日 | 2018年07月24日 | 21 | |
25 | 乔木灌木栽植 |
45天 | 2018年07月25日 | 2018年09月07日 | 24 | |
26 | 水泥碎石基层 |
55天 | 2018年06月24日 | 2018年08月17日 | 23 | |
27 | 水泥碎石底基层 |
49天 | 2018年06月24日 | 2018年08月11日 | 23 | |
28 | 路缘石安装 |
25天 | 2018年09月10日 | 2018年10月04日 | 26 | |
29 | 施工准备 |
70天 | 2017年01月10日 | 2017年03月20日 | ||
30 | 迎水侧(447+597-451+532)填筑上及上堤坡道 |
216天 | 2017年04月01日 | 2017年11月02日 | 29 | |
31 | 防汛道路土方填筑 |
15天 | 2017年03月21日 | 2017年04月04日 | 29 | |
32 | 路缘石、坝号桩预制 |
40天 | 2017年03月21日 | 2017年04月29日 | 29 | |
33 | 环境保护工程 |
270天 | 2017年03月21日 | 2017年12月15日 | 29 | |
34 | 下封层施工 |
45天 | 2018年08月18日 | 2018年10月01日 | 26 |
