文件编号 | 10799 | 工期 | 510天 | 开始时间 | 2016-06-01 | 结束时间 | 2017-10-23 |
任务数 | 21K | 整理日期 | 2019/5/17 | 下载次数 | 3889次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

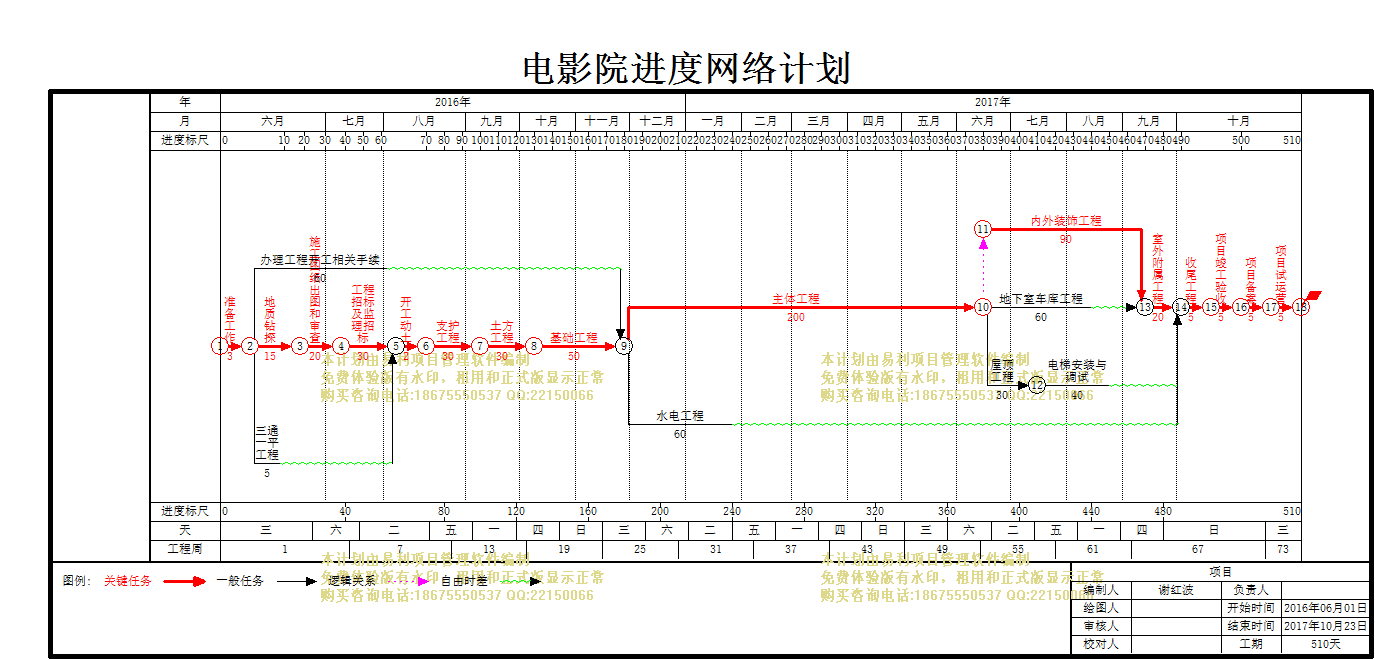

电影院 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
资源名称 |
1 | 准备工作 |
3天 | 2016年06月01日 | 2016年06月03日 | |
2 | 地质钻探 |
15天 | 2016年06月04日 | 2016年06月18日 | |
3 | 施工图纸出图和审查 |
20天 | 2016年06月19日 | 2016年07月08日 | |
4 | 三通一平工程 |
5天 | 2016年06月04日 | 2016年06月08日 | |
5 | 工程招标及监理招标 |
30天 | 2016年07月09日 | 2016年08月07日 | |
6 | 办理工程开工相关手续 |
60天 | 2016年06月04日 | 2016年08月02日 | |
7 | 开工动土 |
2天 | 2016年08月08日 | 2016年08月09日 | |
8 | 支护工程 |
30天 | 2016年08月10日 | 2016年09月08日 | |
9 | 土方工程 |
30天 | 2016年09月09日 | 2016年10月08日 | |
10 | 基础工程 |
50天 | 2016年10月09日 | 2016年11月27日 | |
11 | 主体工程 |
200天 | 2016年11月28日 | 2017年06月15日 | |
12 | 地下室车库工程 |
60天 | 2017年06月16日 | 2017年08月14日 | |
13 | 内外装饰工程 |
90天 | 2017年06月16日 | 2017年09月13日 | |
14 | 屋顶工程 |
30天 | 2017年06月16日 | 2017年07月15日 | |
15 | 水电工程 |
60天 | 2016年11月28日 | 2017年01月26日 | |
16 | 电梯安装与调试 |
40天 | 2017年07月16日 | 2017年08月24日 | |
17 | 室外附属工程 |
20天 | 2017年09月14日 | 2017年10月03日 | |
18 | 收尾工程 |
5天 | 2017年10月04日 | 2017年10月08日 | |
19 | 项目竣工验收 |
5天 | 2017年10月09日 | 2017年10月13日 | |
20 | 项目备案 |
5天 | 2017年10月14日 | 2017年10月18日 | |
21 | 项目试运营 |
5天 | 2017年10月19日 | 2017年10月23日 |
