文件编号 | 10625 | 工期 | 905天 | 开始时间 | 2014-07-31 | 结束时间 | 2017-01-20 |
任务数 | 24K | 整理日期 | 2019/5/17 | 下载次数 | 3887次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

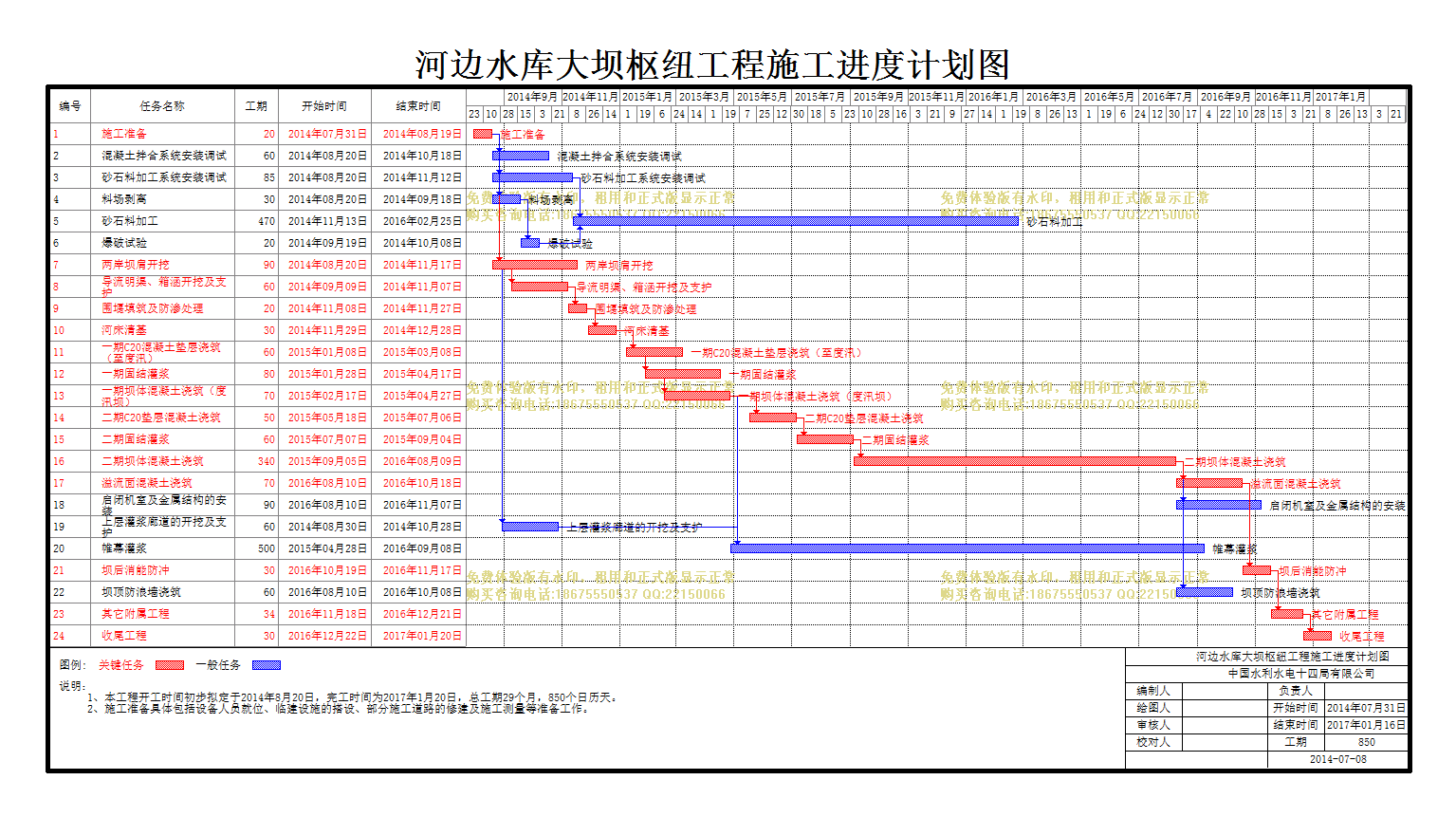

河边水库大坝枢纽工程施工进度图 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 施工准备 |
20天 | 2014年07月31日 | 2014年08月19日 |
2 | 混凝土拌合系统安装调试 |
60天 | 2014年08月20日 | 2014年10月18日 |
3 | 砂石料加工系统安装调试 |
85天 | 2014年08月20日 | 2014年11月12日 |
4 | 料场剥离 |
30天 | 2014年08月20日 | 2014年09月18日 |
5 | 砂石料加工 |
470天 | 2014年11月13日 | 2016年02月25日 |
6 | 爆破试验 |
20天 | 2014年09月19日 | 2014年10月08日 |
7 | 两岸坝肩开挖 |
90天 | 2014年08月20日 | 2014年11月17日 |
8 | 导流明渠、箱涵开挖及支护 |
60天 | 2014年09月09日 | 2014年11月07日 |
9 | 围堰填筑及防渗处理 |
20天 | 2014年11月08日 | 2014年11月27日 |
10 | 河床清基 |
30天 | 2014年11月29日 | 2014年12月28日 |
11 | 一期C20混凝土垫层浇筑(至度汛) |
60天 | 2015年01月08日 | 2015年03月08日 |
12 | 一期固结灌浆 |
80天 | 2015年01月28日 | 2015年04月17日 |
13 | 一期坝体混凝土浇筑(度汛坝) |
70天 | 2015年02月17日 | 2015年04月27日 |
14 | 二期C20垫层混凝土浇筑 |
50天 | 2015年05月18日 | 2015年07月06日 |
15 | 二期固结灌浆 |
60天 | 2015年07月07日 | 2015年09月04日 |
16 | 二期坝体混凝土浇筑 |
340天 | 2015年09月05日 | 2016年08月09日 |
17 | 溢流面混凝土浇筑 |
70天 | 2016年08月10日 | 2016年10月18日 |
18 | 启闭机室及金属结构的安装 |
90天 | 2016年08月10日 | 2016年11月07日 |
19 | 上层灌浆廊道的开挖及支护 |
60天 | 2014年08月30日 | 2014年10月28日 |
20 | 帷幕灌浆 |
500天 | 2015年04月28日 | 2016年09月08日 |
21 | 坝后消能防冲 |
30天 | 2016年10月19日 | 2016年11月17日 |
22 | 坝顶防浪墙浇筑 |
60天 | 2016年08月10日 | 2016年10月08日 |
23 | 其它附属工程 |
34天 | 2016年11月18日 | 2016年12月21日 |
24 | 收尾工程 |
30天 | 2016年12月22日 | 2017年01月20日 |
