文件编号 | 10377 | 工期 | 360天 | 开始时间 | 2015-10-08 | 结束时间 | 2016-10-01 |
任务数 | 25K | 整理日期 | 2019/5/17 | 下载次数 | 3890次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

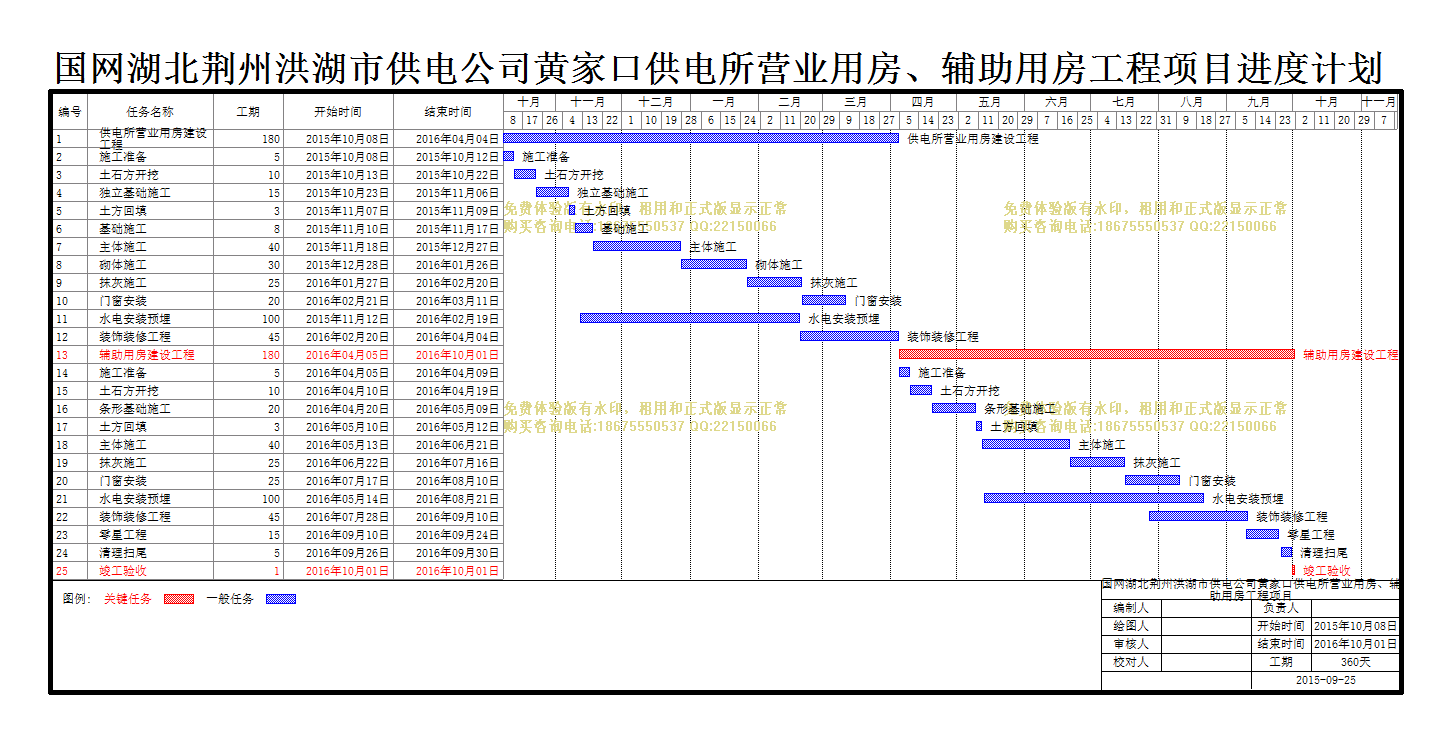

国网湖北荆州洪湖市供电公司黄家口供电所营业用房、辅助用房工程项目 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 供电所营业用房建设工程 |
180天 | 2015年10月08日 | 2016年04月04日 |
2 | 施工准备 |
5天 | 2015年10月08日 | 2015年10月12日 |
3 | 土石方开挖 |
10天 | 2015年10月13日 | 2015年10月22日 |
4 | 独立基础施工 |
15天 | 2015年10月23日 | 2015年11月06日 |
5 | 土方回填 |
3天 | 2015年11月07日 | 2015年11月09日 |
6 | 基础施工 |
8天 | 2015年11月10日 | 2015年11月17日 |
7 | 主体施工 |
40天 | 2015年11月18日 | 2015年12月27日 |
8 | 砌体施工 |
30天 | 2015年12月28日 | 2016年01月26日 |
9 | 抹灰施工 |
25天 | 2016年01月27日 | 2016年02月20日 |
10 | 门窗安装 |
20天 | 2016年02月21日 | 2016年03月11日 |
11 | 水电安装预埋 |
100天 | 2015年11月12日 | 2016年02月19日 |
12 | 装饰装修工程 |
45天 | 2016年02月20日 | 2016年04月04日 |
13 | 辅助用房建设工程 |
180天 | 2016年04月05日 | 2016年10月01日 |
14 | 施工准备 |
5天 | 2016年04月05日 | 2016年04月09日 |
15 | 土石方开挖 |
10天 | 2016年04月10日 | 2016年04月19日 |
16 | 条形基础施工 |
20天 | 2016年04月20日 | 2016年05月09日 |
17 | 土方回填 |
3天 | 2016年05月10日 | 2016年05月12日 |
18 | 主体施工 |
40天 | 2016年05月13日 | 2016年06月21日 |
19 | 抹灰施工 |
25天 | 2016年06月22日 | 2016年07月16日 |
20 | 门窗安装 |
25天 | 2016年07月17日 | 2016年08月10日 |
21 | 水电安装预埋 |
100天 | 2016年05月14日 | 2016年08月21日 |
22 | 装饰装修工程 |
45天 | 2016年07月28日 | 2016年09月10日 |
23 | 零星工程 |
15天 | 2016年09月10日 | 2016年09月24日 |
24 | 清理扫尾 |
5天 | 2016年09月26日 | 2016年09月30日 |
25 | 竣工验收 |
1天 | 2016年10月01日 | 2016年10月01日 |
