文件编号 | 10121 | 工期 | 568天 | 开始时间 | 2012-09-28 | 结束时间 | 2014-04-18 |
任务数 | 55K | 整理日期 | 2019/5/17 | 下载次数 | 3889次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

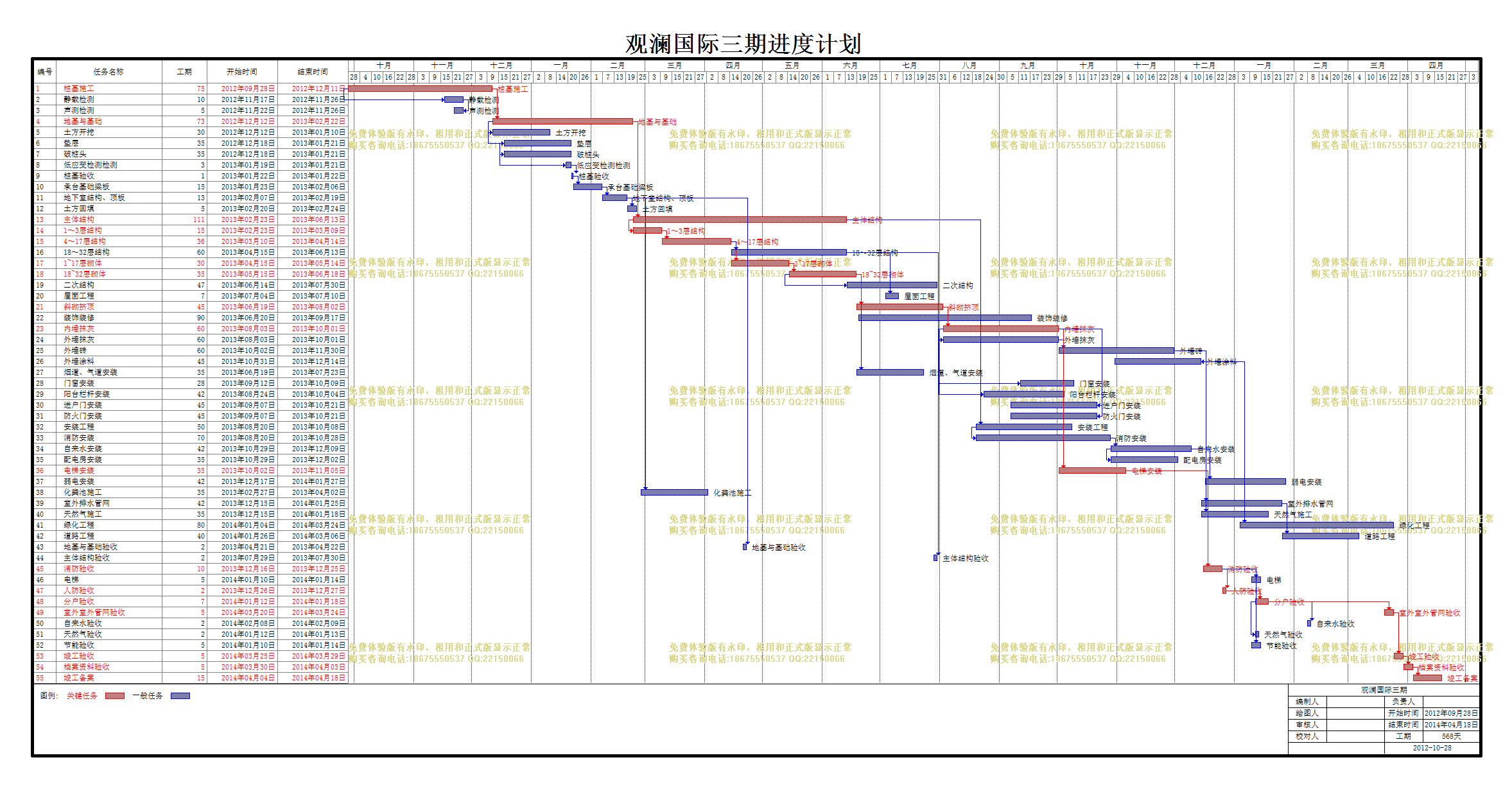

观澜国际三期 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 桩基施工 |
75天 | 2012年09月28日 | 2012年12月11日 | ||
2 | 静载检测 |
10天 | 2012年11月17日 | 2012年11月26日 | 1[SS+50] | |
3 | 声测检测 |
5天 | 2012年11月22日 | 2012年11月26日 | 2[FF] | |
4 | 地基与基础 |
73天 | 2012年12月12日 | 2013年02月22日 | 1 | |
5 | 土方开挖 |
30天 | 2012年12月12日 | 2013年01月10日 | 4[SS] | |
6 | 垫层 |
35天 | 2012年12月18日 | 2013年01月21日 | 5[SS+6] | |
7 | 破桩头 |
35天 | 2012年12月18日 | 2013年01月21日 | 6[SS] | |
8 | 低应变检测检测 |
3天 | 2013年01月19日 | 2013年01月21日 | 7[SS+32] | |
9 | 桩基验收 |
1天 | 2013年01月22日 | 2013年01月22日 | 8 | |
10 | 承台基础梁板 |
15天 | 2013年01月23日 | 2013年02月06日 | 9 | |
11 | 地下室结构、顶板 |
13天 | 2013年02月07日 | 2013年02月19日 | 10 | |
12 | 土方回填 |
5天 | 2013年02月20日 | 2013年02月24日 | 11 | |
13 | 主体结构 |
111天 | 2013年02月23日 | 2013年06月13日 | 4 | |
14 | 1~3层结构 |
15天 | 2013年02月23日 | 2013年03月09日 | 13[SS] | |
15 | 4~17层结构 |
36天 | 2013年03月10日 | 2013年04月14日 | 14 | |
16 | 18~32层结构 |
60天 | 2013年04月15日 | 2013年06月13日 | 15 | |
17 | 1~17层砌体 |
30天 | 2013年04月15日 | 2013年05月14日 | 15 | |
18 | 18~32层砌体 |
35天 | 2013年05月15日 | 2013年06月18日 | 17 | |
19 | 二次结构 |
47天 | 2013年06月14日 | 2013年07月30日 | 18[SS+30] | |
20 | 屋面工程 |
7天 | 2013年07月04日 | 2013年07月10日 | 16[FS+20] | |
21 | 斜砌挤顶 |
45天 | 2013年06月19日 | 2013年08月02日 | 18 | |
22 | 装饰装修 |
90天 | 2013年06月20日 | 2013年09月17日 | ||
23 | 内墙抹灰 |
60天 | 2013年08月03日 | 2013年10月01日 | 21 | |
24 | 外墙抹灰 |
60天 | 2013年08月03日 | 2013年10月01日 | 23[SS] | |
25 | 外墙砖 |
60天 | 2013年10月02日 | 2013年11月30日 | 24 | |
26 | 外墙涂料 |
45天 | 2013年10月31日 | 2013年12月14日 | 25[FF+14] | |
27 | 烟道、气道安装 |
35天 | 2013年06月19日 | 2013年07月23日 | 18 | |
28 | 门窗安装 |
28天 | 2013年09月12日 | 2013年10月09日 | 23[SS+40] | |
29 | 阳台栏杆安装 |
42天 | 2013年08月24日 | 2013年10月04日 | 23[SS+21] | |
30 | 进户门安装 |
45天 | 2013年09月07日 | 2013年10月21日 | 23[FF+20] | |
31 | 防火门安装 |
45天 | 2013年09月07日 | 2013年10月21日 | 23[FF+20] | |
32 | 安装工程 |
50天 | 2013年08月20日 | 2013年10月08日 | 13[FS+67] | |
33 | 消防安装 |
70天 | 2013年08月20日 | 2013年10月28日 | 32[SS] | |
34 | 自来水安装 |
42天 | 2013年10月29日 | 2013年12月09日 | 33 | |
35 | 配电房安装 |
35天 | 2013年10月29日 | 2013年12月02日 | 34[SS] | |
36 | 电梯安装 |
35天 | 2013年10月02日 | 2013年11月05日 | 23 | |
37 | 弱电安装 |
42天 | 2013年12月17日 | 2014年01月27日 | 34[FS+7] | |
38 | 化粪池施工 |
35天 | 2013年02月27日 | 2013年04月02日 | 11[FS+7] | |
39 | 室外排水管网 |
42天 | 2013年12月15日 | 2014年01月25日 | 25[FS+14] | |
40 | 天然气施工 |
35天 | 2013年12月15日 | 2014年01月18日 | 26 | |
41 | 绿化工程 |
80天 | 2014年01月04日 | 2014年03月24日 | 26[FS+20] | |
42 | 道路工程 |
40天 | 2014年01月26日 | 2014年03月06日 | 39 | |
43 | 地基与基础验收 |
2天 | 2013年04月21日 | 2013年04月22日 | 11[FS+60] | |
44 | 主体结构验收 |
2天 | 2013年07月29日 | 2013年07月30日 | 16[FS+45] | |
45 | 消防验收 |
10天 | 2013年12月16日 | 2013年12月25日 | 36[FS+40] | |
46 | 电梯 |
5天 | 2014年01月10日 | 2014年01月14日 | 45[FS+15] | |
47 | 人防验收 |
2天 | 2013年12月26日 | 2013年12月27日 | 45 | |
48 | 分户验收 |
7天 | 2014年01月12日 | 2014年01月18日 | 47[FS+15] | |
49 | 室外室外管网验收 |
5天 | 2014年03月20日 | 2014年03月24日 | 48[FS+60] | |
50 | 自来水验收 |
2天 | 2014年02月08日 | 2014年02月09日 | 48[FS+20] | |
51 | 天然气验收 |
2天 | 2014年01月12日 | 2014年01月13日 | 48[SS] | |
52 | 节能验收 |
5天 | 2014年01月10日 | 2014年01月14日 | 45[FS+15] | |
53 | 竣工验收 |
5天 | 2014年03月25日 | 2014年03月29日 | 49 | |
54 | 档案资料验收 |
5天 | 2014年03月30日 | 2014年04月03日 | 53 | |
55 | 竣工备案 |
15天 | 2014年04月04日 | 2014年04月18日 | 54 |
