文件编号 | 10073 | 工期 | 180天 | 开始时间 | 2016-01-15 | 结束时间 | 2016-07-12 |
任务数 | 21K | 整理日期 | 2019/5/17 | 下载次数 | 3890次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

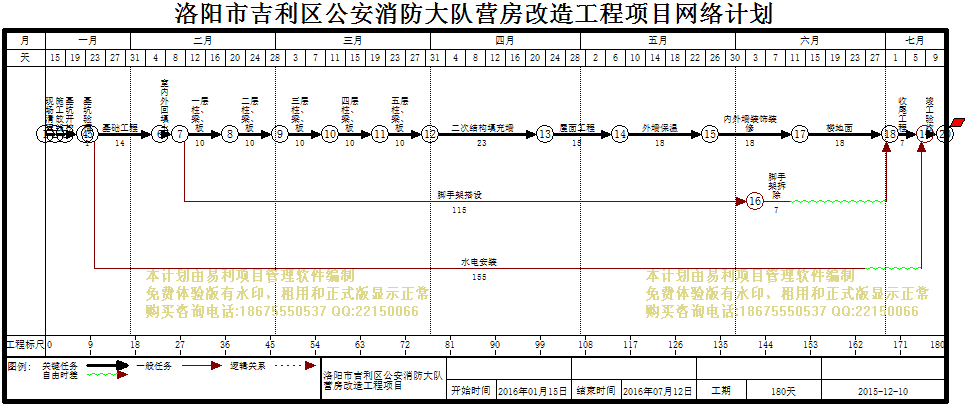

洛阳市吉利区公安消防大队营房改造工程项目 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 现场清理 |
2天 | 2016年01月15日 | 2016年01月16日 | ||
2 | 施工放线 |
2天 | 2016年01月17日 | 2016年01月18日 | 1 | |
3 | 基坑开挖 |
4天 | 2016年01月19日 | 2016年01月22日 | 2 | |
4 | 基坑验槽 |
1天 | 2016年01月23日 | 2016年01月23日 | 3 | |
5 | 基础工程 |
14天 | 2016年01月24日 | 2016年02月06日 | 4 | |
6 | 室内外回填土 |
4天 | 2016年02月07日 | 2016年02月10日 | 5 | |
7 | 一层柱、梁、板 |
10天 | 2016年02月11日 | 2016年02月20日 | 6 | |
8 | 二层柱、梁、板 |
10天 | 2016年02月21日 | 2016年03月01日 | 7 | |
9 | 三层柱、梁、板 |
10天 | 2016年03月02日 | 2016年03月11日 | 8 | |
10 | 四层柱、梁、板 |
10天 | 2016年03月12日 | 2016年03月21日 | 9 | |
11 | 五层柱、梁、板 |
10天 | 2016年03月22日 | 2016年03月31日 | 10 | |
12 | 二次结构填充墙 |
23天 | 2016年04月01日 | 2016年04月23日 | 11 | |
13 | 屋面工程 |
15天 | 2016年04月24日 | 2016年05月08日 | 12 | |
14 | 外墙保温 |
18天 | 2016年05月09日 | 2016年05月26日 | 13 | |
15 | 内外墙装饰装修 |
18天 | 2016年05月27日 | 2016年06月13日 | 14 | |
16 | 楼地面 |
18天 | 2016年06月14日 | 2016年07月01日 | 15 | |
17 | 脚手架搭设 |
115天 | 2016年02月11日 | 2016年06月04日 | 6 | |
18 | 脚手架拆除 |
7天 | 2016年06月05日 | 2016年06月11日 | 17 | |
19 | 水电安装 |
155天 | 2016年01月24日 | 2016年06月26日 | 4 | |
20 | 收尾工程 |
7天 | 2016年07月02日 | 2016年07月08日 | 18,16 | |
21 | 竣工验收 |
4天 | 2016年07月09日 | 2016年07月12日 | 19,20 |
