 漳州市某蔬菜研究所

漳州市某蔬菜研究所

文件编号 10023 工期 196天 开始时间 2015-03-01 结束时间 2015-09-13
任务数 110K 整理日期 2019/5/17 下载次数 3888
下载地址 计划文件点击下载(登录后才可以下载)

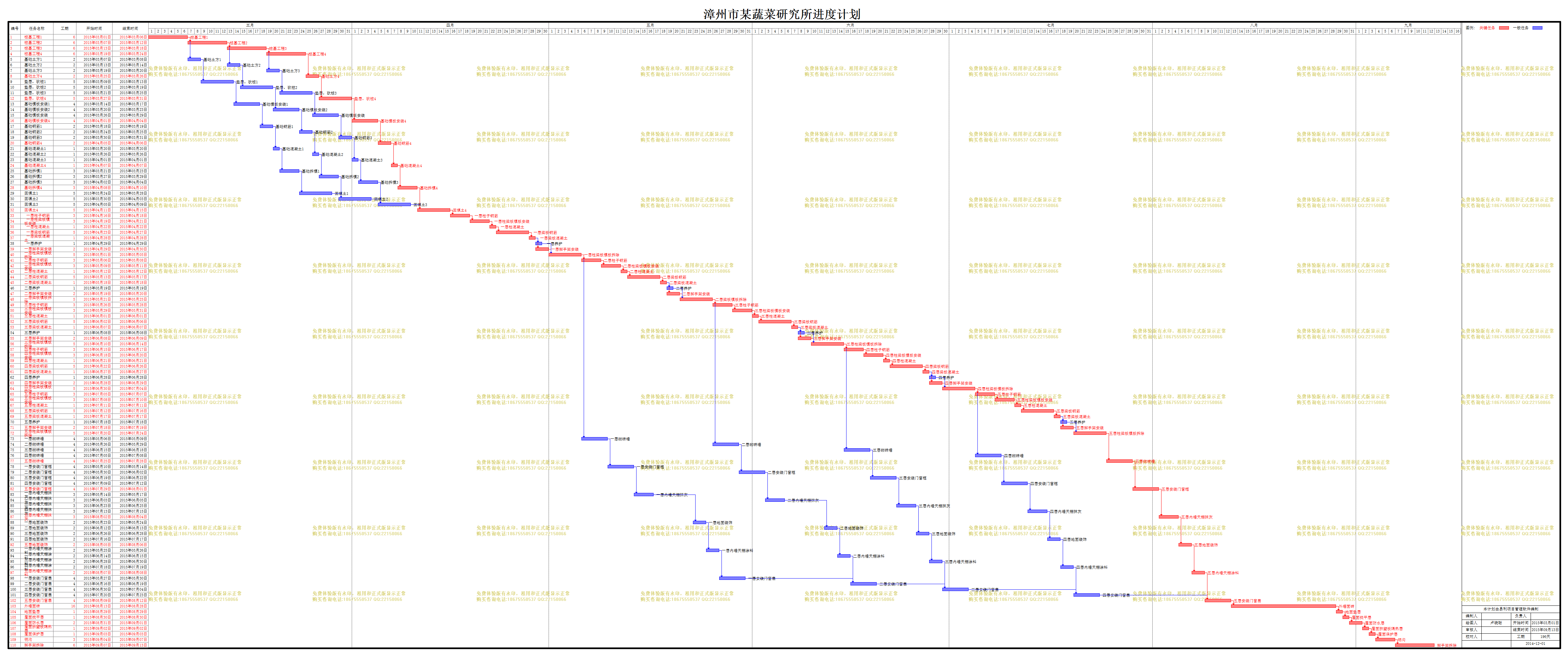

计划内容
漳州市某蔬菜研究所

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
桩基工程1
6天 2015年03月01日 2015年03月06日
2
桩基工程2
6天 2015年03月07日 2015年03月12日 1
3
桩基工程3
6天 2015年03月13日 2015年03月18日 2
4
桩基工程4
6天 2015年03月19日 2015年03月24日 3
5
基础土方1
2天 2015年03月07日 2015年03月08日 1
6
基础土方2
2天 2015年03月13日 2015年03月14日 2
7
基础土方3
2天 2015年03月19日 2015年03月20日 3
8
基础土方4
2天 2015年03月25日 2015年03月26日 4
9
垫层,砍桩1
5天 2015年03月09日 2015年03月13日 5
10
垫层,砍桩2
5天 2015年03月15日 2015年03月19日 6
11
垫层,砍桩3
5天 2015年03月21日 2015年03月25日 7
12
垫层,砍桩4
5天 2015年03月27日 2015年03月31日 8
13
基础模板安装1
4天 2015年03月14日 2015年03月17日 9
14
基础模板安装2
4天 2015年03月20日 2015年03月23日 10
15
基础模板安装
4天 2015年03月26日 2015年03月29日 11
16
基础模板安装4
4天 2015年04月01日 2015年04月04日 12
17
基础钢筋1
2天 2015年03月18日 2015年03月19日 13
18
基础钢筋2
2天 2015年03月24日 2015年03月25日 14
19
基础钢筋3
2天 2015年03月30日 2015年03月31日 15
20
基础钢筋4
2天 2015年04月05日 2015年04月06日 16
21
基础混凝土1
1天 2015年03月20日 2015年03月20日 17
22
基础混凝土2
1天 2015年03月26日 2015年03月26日 18
23
基础混凝土3
1天 2015年04月01日 2015年04月01日 19
24
基础混凝土4
1天 2015年04月07日 2015年04月07日 20
25
基础拆模1
3天 2015年03月21日 2015年03月23日 21
26
基础拆模2
3天 2015年03月27日 2015年03月29日 22
27
基础拆模3
3天 2015年04月02日 2015年04月04日 23
28
基础拆模4
3天 2015年04月08日 2015年04月10日 24
29
回填土1
5天 2015年03月24日 2015年03月28日 25
30
回填土2
5天 2015年03月30日 2015年04月03日 29,26
31
回填土3
5天 2015年04月05日 2015年04月09日 30,27
32
回填土4
5天 2015年04月11日 2015年04月15日 31,28
33
一层柱子钢筋
3天 2015年04月16日 2015年04月18日 32
34
一层柱梁板模板安装
3天 2015年04月19日 2015年04月21日 33
35
一层柱混凝土
1天 2015年04月22日 2015年04月22日 34
36
一层梁板钢筋
5天 2015年04月23日 2015年04月27日 35
37
一层梁板混凝土
1天 2015年04月28日 2015年04月28日 36
38
一层养护
1天 2015年04月29日 2015年04月29日 37
39
一层脚手架安装
2天 2015年04月29日 2015年04月30日 37
40
一层柱梁板模板拆除
5天 2015年05月01日 2015年05月05日 38,39
41
二层柱子钢筋
3天 2015年05月06日 2015年05月08日 40
42
二层柱梁板模板安装
3天 2015年05月09日 2015年05月11日 41
43
二层柱混凝土
1天 2015年05月12日 2015年05月12日 42
44
二层梁板钢筋
5天 2015年05月13日 2015年05月17日 43
45
二层梁板混凝土
1天 2015年05月18日 2015年05月18日 44
46
二层养护
1天 2015年05月19日 2015年05月19日 45
47
二层脚手架安装
2天 2015年05月19日 2015年05月20日 45
48
二层梁板模板拆除
5天 2015年05月21日 2015年05月25日 46,47
49
三层柱子钢筋
3天 2015年05月26日 2015年05月28日 48
50
三层柱梁板模板安装
3天 2015年05月29日 2015年05月31日 49
51
三层柱混凝土
1天 2015年06月01日 2015年06月01日 50
52
三层梁板钢筋
5天 2015年06月02日 2015年06月06日 51
53
三层梁板混凝土
1天 2015年06月07日 2015年06月07日 52
54
三层养护
1天 2015年06月08日 2015年06月08日 53
55
三层脚手架安装
2天 2015年06月08日 2015年06月09日 53
56
三层柱梁板模板拆除
5天 2015年06月10日 2015年06月14日 54,55
57
四层柱子钢筋
3天 2015年06月15日 2015年06月17日 56
58
四层柱梁板模板安装
3天 2015年06月18日 2015年06月20日 57
59
四层柱混凝土
1天 2015年06月21日 2015年06月21日 58
60
四层梁板钢筋
5天 2015年06月22日 2015年06月26日 59
61
四层梁板混凝土
1天 2015年06月27日 2015年06月27日 60
62
四层养护
1天 2015年06月28日 2015年06月28日 61
63
四层脚手架安装
2天 2015年06月28日 2015年06月29日 61
64
四层柱梁板模板拆除
5天 2015年06月30日 2015年07月04日 62,63
65
五层柱子钢筋
3天 2015年07月05日 2015年07月07日 64
66
五层柱梁板模板安装
3天 2015年07月08日 2015年07月10日 65
67
五层柱混凝土
1天 2015年07月11日 2015年07月11日 66
68
五层梁板钢筋
5天 2015年07月12日 2015年07月16日 67
69
五层梁板混凝土
1天 2015年07月17日 2015年07月17日 68
70
五层养护
1天 2015年07月18日 2015年07月18日 69
71
五层脚手架安装
2天 2015年07月18日 2015年07月19日 69
72
五层柱梁板模板拆除
5天 2015年07月20日 2015年07月24日 70,71
73
一层砌砖墙
4天 2015年05月06日 2015年05月09日 40
74
二层砌砖墙
4天 2015年05月26日 2015年05月29日 48
75
三层砌砖墙
4天 2015年06月15日 2015年06月18日 56
76
四层砌砖墙
4天 2015年07月05日 2015年07月08日 64
77
五层砌砖墙
4天 2015年07月25日 2015年07月28日 72
78
一层安装门窗框
4天 2015年05月10日 2015年05月14日 73[FS+0.00]
79
二层安装门窗框
4天 2015年05月30日 2015年06月02日 74
80
三层安装门窗框
4天 2015年06月19日 2015年06月22日 75
81
四层安装门窗框
4天 2015年07月09日 2015年07月12日 76
82
五层安装门窗框
4天 2015年07月29日 2015年08月01日 77
83
一层内墙天棚抹灰
3天 2015年05月14日 2015年05月17日 78
84
二层内墙天棚抹灰
3天 2015年06月03日 2015年06月05日 79
85
三层内墙天棚抹灰
3天 2015年06月23日 2015年06月25日 80
86
四层内墙天棚抹灰
3天 2015年07月13日 2015年07月15日 81
87
五层内墙天棚抹灰
3天 2015年08月02日 2015年08月04日 82
88
一层地面装饰
2天 2015年05月23日 2015年05月24日 83
89
二层地面装饰
2天 2015年06月12日 2015年06月13日 84
90
三层地面装饰
2天 2015年06月26日 2015年06月28日 85[FS+0.01]
91
四层地面装饰
2天 2015年07月16日 2015年07月17日 86
92
五层地面装饰
2天 2015年08月05日 2015年08月06日 87
93
一层内墙天棚涂料
2天 2015年05月25日 2015年05月26日 88
94
二层内墙天棚涂料
2天 2015年06月14日 2015年06月15日 89
95
三层内墙天棚涂料
2天 2015年06月28日 2015年06月30日 90
96
四层内墙天棚涂料
2天 2015年07月18日 2015年07月19日 91
97
五层内墙天棚涂料
2天 2015年08月07日 2015年08月08日 92
98
一层安装门窗扇
4天 2015年05月27日 2015年05月30日 93
99
二层安装门窗扇
4天 2015年06月16日 2015年06月19日 98,94
100
三层安装门窗扇
4天 2015年06月30日 2015年07月04日 99,95
101
四层安装门窗扇
4天 2015年07月20日 2015年07月23日 100,96
102
五层安装门窗扇
4天 2015年08月09日 2015年08月12日 101,97
103
外墙面砖
16天 2015年08月13日 2015年08月28日 102
104
地面垫层
1天 2015年08月29日 2015年08月29日 103
105
屋面找平层
1天 2015年08月30日 2015年08月30日 104
106
屋面防水层
2天 2015年08月31日 2015年09月01日 105
107
屋面挤塑板隔热层
1天 2015年09月02日 2015年09月02日 106
108
屋面保护层
1天 2015年09月03日 2015年09月03日 107
109
明沟
3天 2015年09月04日 2015年09月07日 108[FS+0.00]
110
脚手架拆除
6天 2015年09月07日 2015年09月13日 109
